Авторский надзор за огнезащитой: что проверяет проектировщик кроме толщины покрытия

Проектировщик приезжает на объект по авторскому надзору, и первым ему протягивают протокол замеров толщины покрытия. Толщина записана в проекте, толщина измерена, расхождений нет, вопрос закрыт. Обычно обход с этого только начинается. Толщина это последнее звено цепочки, а проект с объектом чаще всего расходится не в последнем звене.

Проектирование и расчёт12.10.20265 мин0Инженерный отдел СПЕКТР
Авторский надзор на объекте

Что смотрят до того, как появится покрытие

Исходные данные раздела собирали за много месяцев до работ, и объект успевает измениться. Сечения могли поменять при заказе металла, часть элементов добавить или снять при корректировке, могли измениться нагрузки или назначение помещения. Толщина, посчитанная под прежнюю схему, к новой не относится, даже если она аккуратно нанесена и корректно измерена.

Второе: состояние металла до нанесения. Заводской грунт неизвестного происхождения, следы транспортировки и хранения, коррозия после зимы на площадке. Решение, что с этим делать, принимают до первого слоя, и принимает его не бригада.

Система, а не материал в таре

Дальше проверяют, что на объекте собирают систему из проекта, а не набор материалов с похожим назначением: все ли позиции приехали, есть ли грунт и финишный слой, если они предусмотрены, есть ли документы на партию, совпадает ли продукт с записью в спецификации.

Если материал поменяли на закупке, проверяют, чем замена подтверждена: пересчитаны ли толщины под новый продукт, изменилась ли схема нанесения, отвечает ли подготовка требованиям нового состава. Замена как таковая допустима. Незамеченная замена нет.

Смотрят и технологическую карту: её расхождение с фактическим порядком работ видно раньше, чем в отчётных документах.

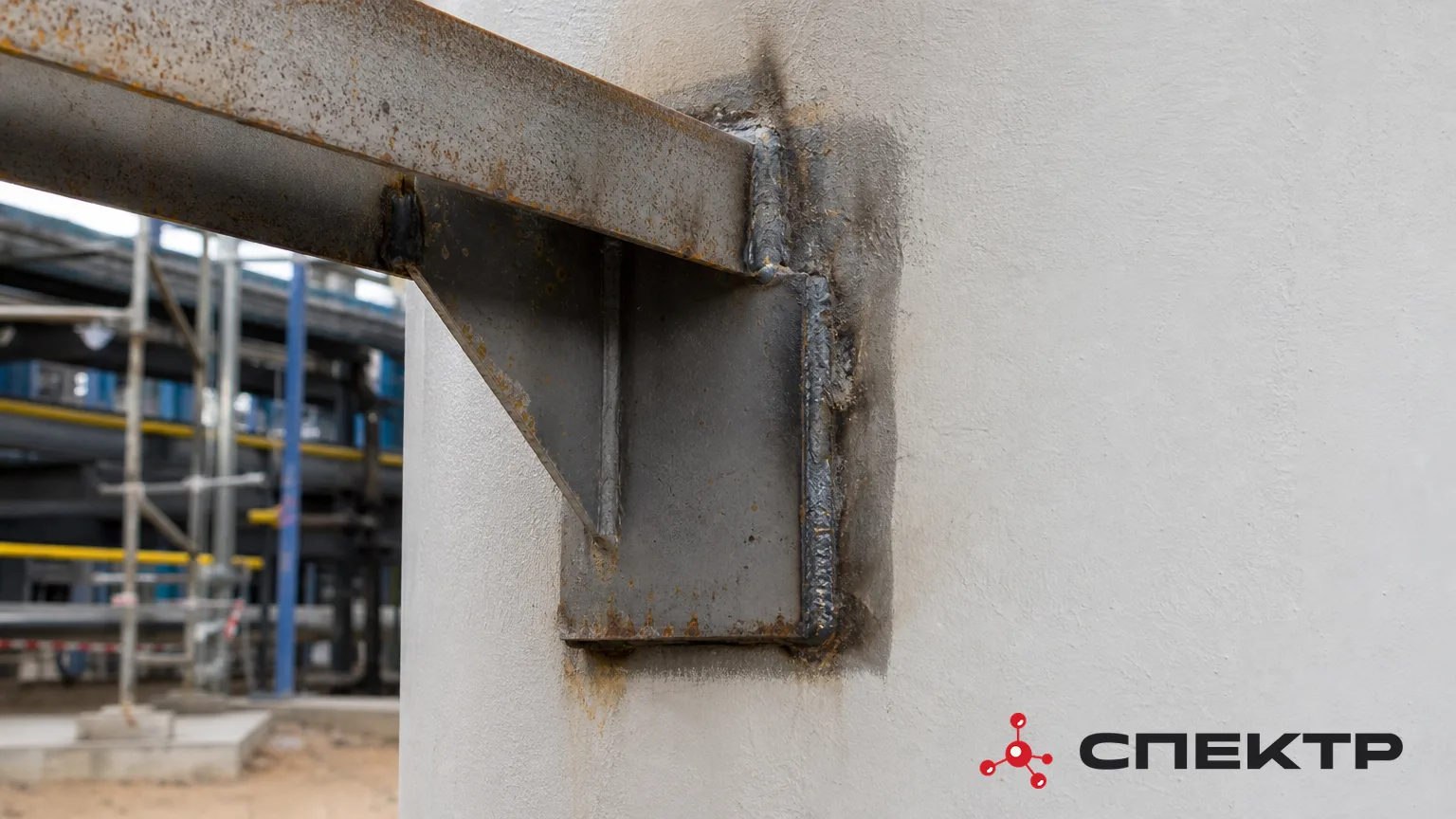

Добавленный кронштейн без огнезащиты

Узлы, границы и металл вне ведомости

Обход идёт не по площадям, а по местам, где одно решение переходит в другое: базы колонн и оголовки, монтажные стыки, проходы через перекрытие, примыкания к кладке и панелям, зоны, которые закроют смежники.

Здесь же проверяют границы объёма. На объекте почти всегда находится металл, которого нет в перечне: площадки обслуживания, крепления оборудования, вспомогательные конструкции и ограждения. Решение по ним письменно принимает проектировщик, а не производитель работ. Отдельно смотрят условия: температуру и влажность в зоне нанесения, вентиляцию, сквозняки и конденсат на металле.

Где авторский надзор сходится с шефмонтажом

Авторский надзор отвечает за проектное решение, производитель за материал и технологию. Специалист производителя смотрит то, что задано документацией продукта: подготовку основания, режим нанесения, переход между слоями, поведение покрытия на узлах, ранние признаки проблем. Он же настраивает бригаду на первой захватке. Проектировщик отвечает на другой вопрос: та ли система собирается и к тем ли конструкциям применяется.

Когда работают обе роли, приёмка проходит по документам, а не по вскрытию покрытия. Когда одна, часть вопросов остаётся без адресата: проектировщик не может подтвердить режим нанесения и подготовку под слоем, а специалист производителя не отвечает за то, к тем ли элементам применили технологию.

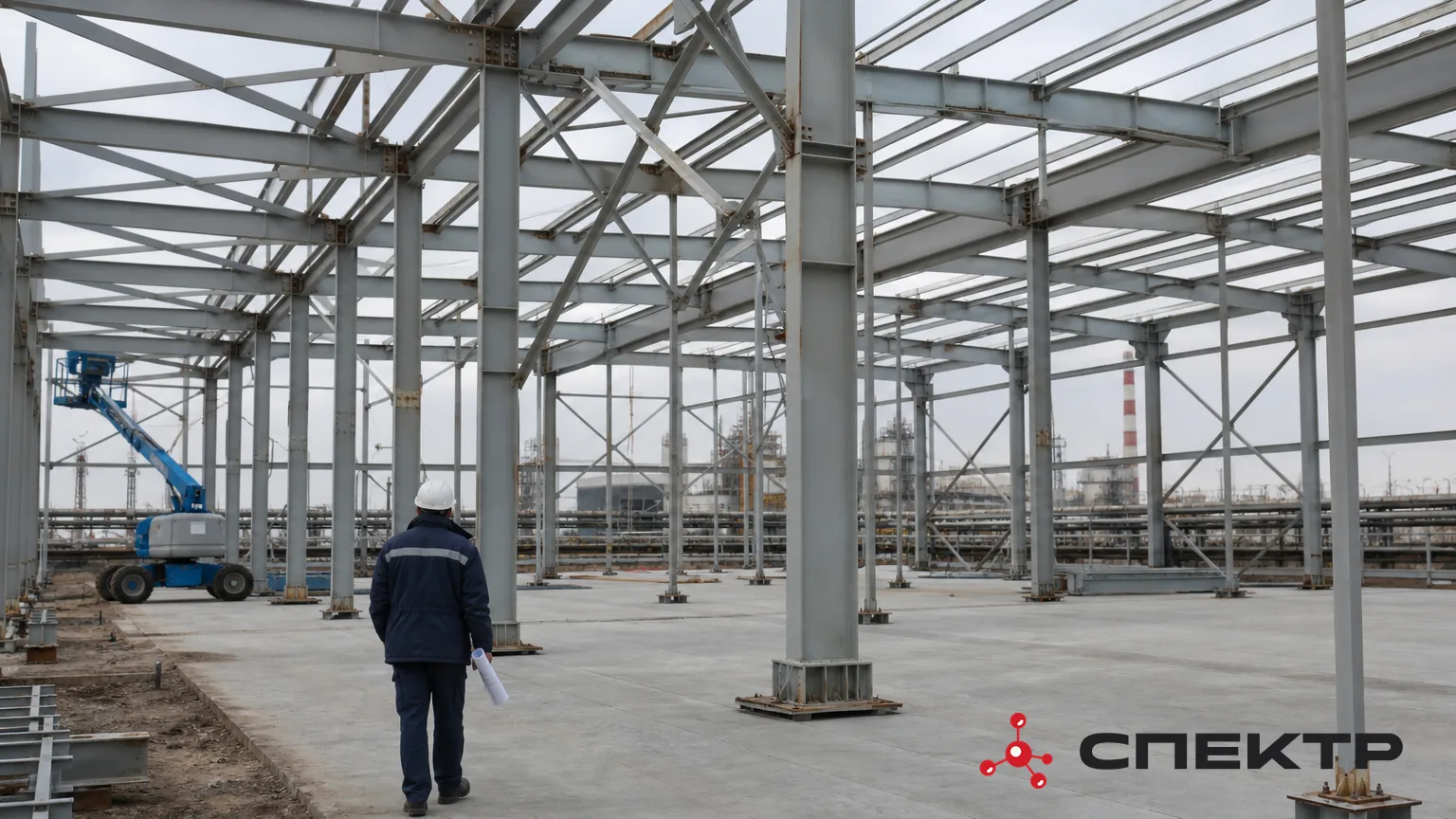

Смонтированный каркас до нанесения

Три точки, в которых надзор полезнее всего

Ни одна из них не совпадает с днём сдачи:

  • До начала работ, когда конструкции смонтированы, а покрытия ещё нет: сверяют факт с расчётом и фиксируют решения по металлу, которого не было в ведомости
  • На первой захватке, вместе со специалистом производителя: закрепляют порядок действий для всего объёма и форму предъявления
  • По ходу работ, выборочно, с обходом узлов и границ объёма, чтобы изменения не накапливались молча до приёмки

Обход в день сдачи закрывает ровно один вопрос: совпала ли измеренная толщина с записанной. Всё остальное к этому моменту уже под слоем.

Практический вывод

Авторский надзор по огнезащите не подпись в журнале и не проверка исполнителя. Это подтверждение того, что решение применено к тем конструкциям и в тех условиях, для которых его считали. Толщина сама по себе ничего не доказывает. Доказывает связка: те конструкции, та система, та подготовка, тот порядок работ, те документы.

СПЕКТР работает на объекте рядом с авторским надзором, закрывая свою часть: материал, технологию и контроль на переходах между этапами. Как устроено сопровождение работ на площадке: «Шефмонтаж и авторский надзор».

Частые вопросы
Почему проверка толщины покрытия не главный этап авторского надзора?
Потому что толщина - последнее звено в цепочке решений, а расхождения между проектом и объектом чаще возникают раньше: в изменённых сечениях, нагрузках или состоянии металла до нанесения.
Что проверяет проектировщик, если материал огнезащиты заменили на этапе закупки?
Он проверяет не сам факт замены, а то, чем она подтверждена: пересчитаны ли толщины под новый продукт, изменилась ли схема нанесения и соответствует ли подготовка требованиям нового состава.
Кто принимает решение по металлу, которого нет в проектной ведомости?
Решение по таким элементам - площадкам обслуживания, креплениям оборудования, вспомогательным конструкциям - принимает проектировщик, а не производитель работ, и оформляет его письменно.
авторский надзорпроектировщикконтроль

Составы по теме

Читать дальше

Огнезащита после перепланировки: когда целое покрытие уже не соответствует нагрузкам
Проектирование и расчёт

Огнезащита после перепланировки: когда целое покрытие уже не соответствует нагрузкам

Цех переоборудовали под новую линию. Часть перегородок убрали, в пролёте появилась антресоль, к балкам подвесили оборудование, под кабельные трассы поставили дополнительные стойки. Работы приняли, производство запустили. Огнезащиту при этом не трогали. Покрытие на колоннах и балках осталось тем же, что нанесли при строительстве: целое, ровное, без отслоений. Вопрос возник позже, на плановой проверке, и звучал просто: чему это покрытие соответствует сейчас.

14.10.20264 мин0
Раздел огнезащиты в проекте: чек-лист проектировщика перед выдачей в производство работ
Проектирование и расчёт

Раздел огнезащиты в проекте: чек-лист проектировщика перед выдачей в производство работ

Раздел готов, листы подписаны, до выдачи остаётся день. Это последняя точка, где ошибка стоит правки в файле, а не переписки с площадкой и переделки на объекте. Ниже перечень позиций, по которым раздел проходят перед выдачей. Он не заменяет требования заказчика к составу документации.

13.10.20265 мин0
Экспертиза проекта огнезащиты: какие замечания приходят чаще всего
Проектирование и расчёт

Экспертиза проекта огнезащиты: какие замечания приходят чаще всего

Замечание по разделу огнезащиты почти никогда не звучит как «расчёт выполнен неверно». Формулировка обычно мягче и неприятнее: не представлено обоснование, не подтверждено соответствие, данные раздела расходятся с данными смежного раздела. Спорить с этим нечем: речь не об ошибке в вычислениях, а о том, что раздел не даёт проверить принятое решение. Почти все такие замечания возникают не в расчёте, а до него. Ниже группы, которые повторяются чаще остальных.

12.10.20264 мин0

расчёт по вашему объекту

Получить расчёт огнезащиты

Пришлите спецификацию металла — вернём таблицу приведённых толщин по позициям и подбор системы под нужный предел. Бесплатно, срок — два рабочих дня.

Мы используем cookie, без которых сайт не работает. Яндекс.Метрику включим, только если вы нажмёте «Принять»: она показывает, какие страницы полезны. Подробнее — в Политике.
Расчёт стоимости огнезащиты
заказать расчёт

Расчёт выполняется по исходным данным объекта: тип конструкции, требуемый предел огнестойкости, условия эксплуатации.
