Чего в заявке не хватает
Типовая заявка состоит из наименования, единицы измерения и количества. Этого хватает, чтобы выставить счёт, и не хватает, чтобы отгрузить систему, которую примут на объекте. Не хватает обычно трёх вещей: проектного решения (какая система заложена, по каким группам конструкций, с какой схемой слоёв), площади по группам или ведомости металла, из которой посчитан объём, и условий площадки: чем наносят, кто наносит, где хранят, когда принимают. Пока они не сошлись, количество в заявке остаётся числом из чужого расчёта.

Кого мы зовём на согласование
Снабжение приносит договор, место поставки в графике закупок и ограничения по логистике. Подрядчик приносит то, чего нет больше ни у кого: фактическое состояние конструкций, оборудование бригады, план захваток. Наша техническая служба приносит документацию на продукт, границы его применения и опыт по похожим конфигурациям. Проектировщик подключается не всегда, но быстро, если всплывает расхождение между проектом и заявкой.
Что сверяем по материалу
- Соответствие проекту не по названию в счёте, а по системе: основание, подготовка, грунт, огнезащитный слой, финиш там, где он предусмотрен
- Объём. Пересчитываем количество от площади по группам конструкций и проектной толщины, а не принимаем число из заявки как данность. Расхождение здесь находится чаще всего остального
- Комплектность. Грунт, разбавитель под конкретный способ нанесения, финиш, запас на локальные исправления. Любая позиция может потеряться в заявке, и выясняется это на объекте, когда бригада уже вышла
- Разбивка по партиям и таре: что уходит на первую захватку, что придёт следующей машиной. От этого зависит хранение и то, чем подрядчик закроет первые акты

Что сверяем по площадке

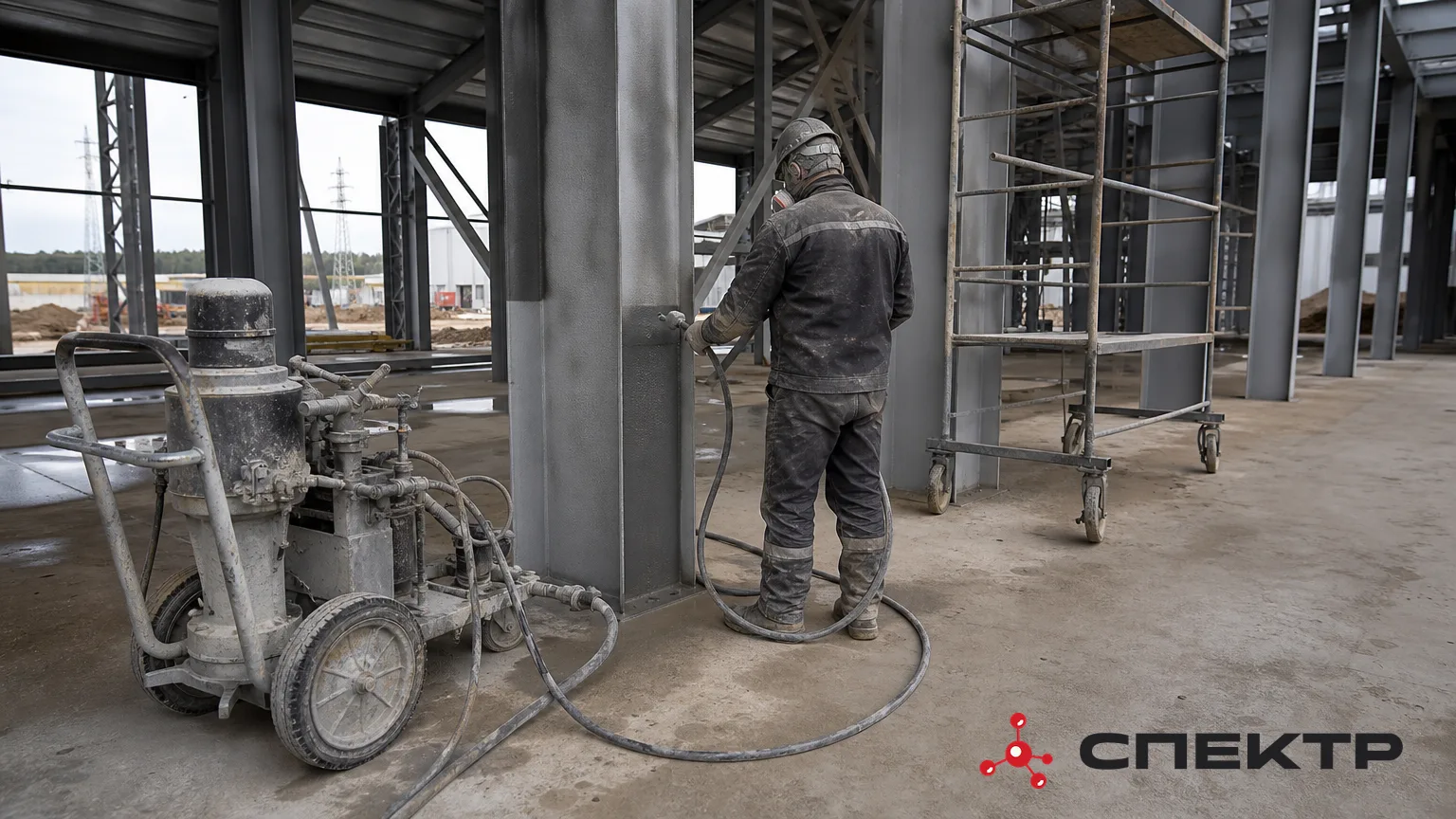

- Способ нанесения. От него меняется комплектация поставки, требования к подготовке и список вопросов первого дня работ
- Подготовка поверхности. Состояние металла на старте, кто готовит, чем контролируют результат. Если часть конструкций закрыта смежниками, разговор идёт про доступ и очерёдность захваток
- Условия хранения. Место, режим по технической документации продукта, ответственный за приёмку, окно разгрузки в рабочие часы. Этот блок проваливается чаще прочих и обходится дороже: партию с неизвестной историей хранения спокойно не примет никто
- Приёмка. Кто вскрывает тару, кто присутствует, какие документы подшиваются сразу, а не через месяц
Что уходит в письменную форму
Устные договорённости здесь не живут: люди на объекте меняются, а поставка приезжает уже к другим. Фиксируем подтверждённую спецификацию с системой целиком, расчётный объём с указанием, от чего он посчитан, разбивку по партиям, перечень документов, которые едут с материалом, и контакт технической службы для вопросов бригады. Этот лист потом снимает половину спора на приёмке.
Где заканчивается наша часть
Мы не подписываем за проектировщика и не подменяем строительный контроль: изменение проектного решения это отдельная процедура с отдельными подписями. Мы не назначаем сроки нанесения и не отвечаем за график подрядчика. Наша зона это то, что уехало с производства, документы на партию и техническое сопровождение работ. Шефмонтаж продолжает этот разговор уже на площадке: первый слой, контрольные замеры, форма предъявления.
Согласование поставки занимает одну встречу и один лист. Разбор несогласованной отгрузки занимает недели и обычно заканчивается добором материала. Если по объекту нужно собрать поставку и сопровождение в один процесс, начинать удобнее отсюда: «Шефмонтаж и авторский надзор».
- Что нужно передать СПЕКТР до отгрузки, кроме наименования и количества?
- Проектное решение с системой и схемой слоёв, площадь по группам конструкций или ведомость металла, а также условия площадки: способ нанесения, кто наносит, где хранят и когда принимают.
- Кто участвует в согласовании поставки?
- Снабжение, подрядчик и техническая служба СПЕКТР — на встрече или в одном письме. Проектировщик подключается, если всплывает расхождение между проектом и заявкой.
- Что фиксируется письменно по итогам согласования?
- Подтверждённая спецификация с системой целиком, расчётный объём с указанием, от чего он посчитан, разбивка по партиям, перечень документов и контакт технической службы.
