Обследование начинается не на объекте
Выезд без подготовки даёт набор фотографий, а заключение по нему не пишется: сравнивать не с чем. Поэтому первый этап кабинетный: собирают документы и формируют программу работ, какие зоны смотреть и где делать замеры. Программа определяет и стоимость обследования, и его глубину. Доступ к высотным отметкам и зашитым конструкциям согласовывают со службой эксплуатации до выезда.

Какие документы поднимают
- Проектные: раздел огнезащиты в редакции, по которой велись работы, ведомость защищаемых конструкций с марками и сечениями, расчётная часть
- Исполнительные: акты скрытых работ, журналы, протоколы контроля толщины, исполнительные схемы, документы на материалы и партии
- Эксплуатационные: ремонты покрытия, перепланировки, смена технологии в помещениях, протечки
На большинстве объектов части комплекта нет, и это уже результат обследования: систему придётся идентифицировать по факту, а ремонт начнётся с подбора совместимого решения. Какие данные стоит хранить весь срок эксплуатации, собрано в отдельном материале серии.
Сверка проекта с объектом
Этот шаг делают до замеров, и он часто самый результативный. Проверяют, не появились ли новые элементы, не изменились ли сечения при усилении, не добавлены ли подвесы и антресоли, не сменилось ли назначение помещений. Любое такое изменение меняет требование к элементу, а покрытие осталось прежним.
Сверяют и саму систему. Без документов тип решения, тонкослойное или конструктивное, определяют по осмотру, но однозначно опознать продукт по внешнему виду нельзя, и в заключении это записывают прямо.
Визуальный осмотр: что фиксируют
Зоны выделяют заранее: по отметкам, по среде в помещениях, по механической нагрузке. По каждой зоне фиксируют:
- Сколы, задиры, участки, сбитые до основания
- Отслоения, вздутия, трещины
- Изменение цвета и структуры, размягчение или охрупчивание
- Следы влаги и коррозию основания
- Нарушения монтажом: кронштейны, приваренные после нанесения, крепёж сквозь слой
- Участки без покрытия: узлы, стыки, зоны за оборудованием
- Постороннее покрытие поверх огнезащиты
Каждый дефект привязывают к марке элемента и к отметке. Без привязки заключение не превращается в задание на ремонт.

Инструментальная часть и заключение

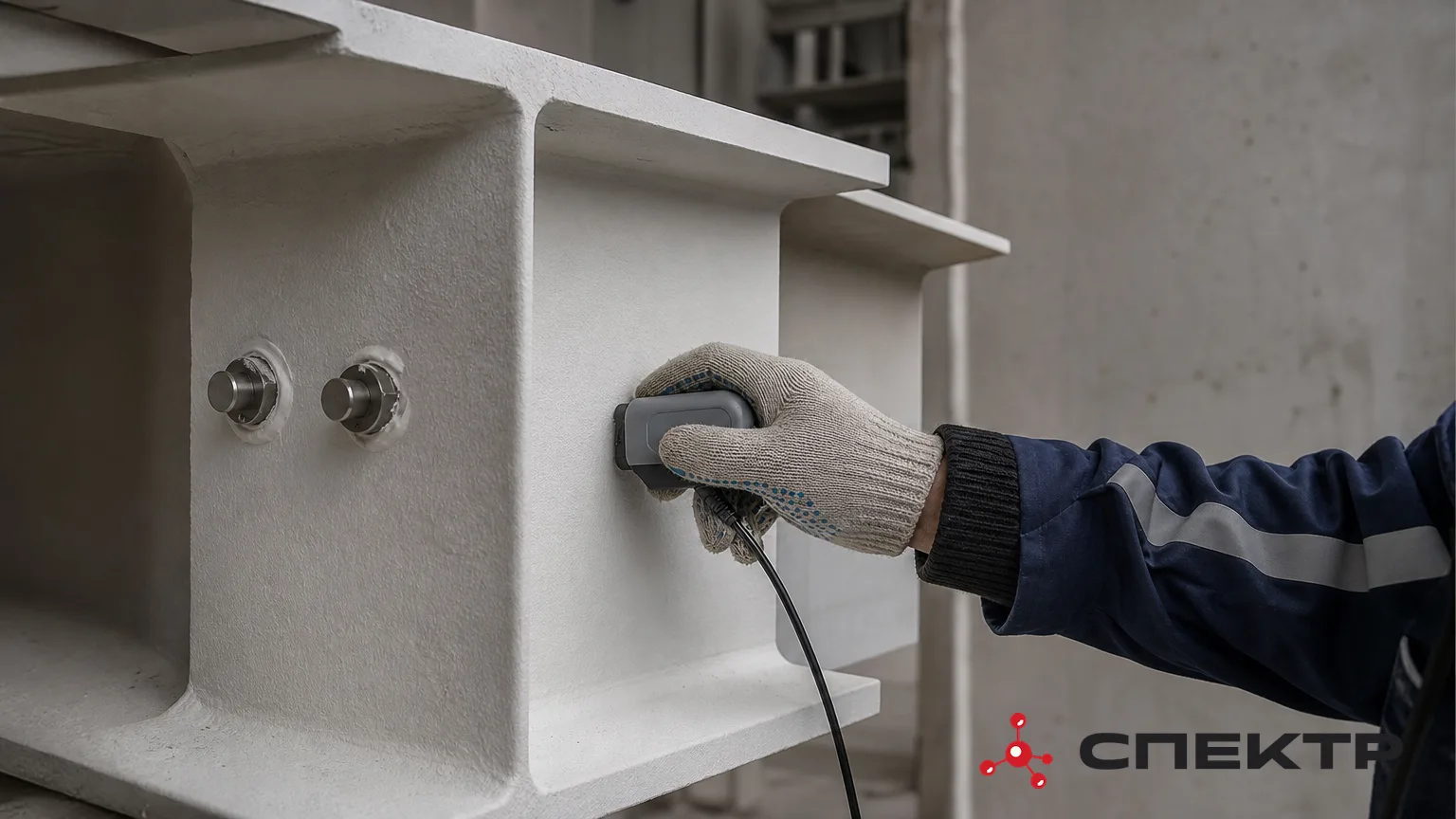

Толщину замеряют по схеме и сопоставляют с проектной по марке: где она отвечает проекту, где занижена, отклонение систематическое или точечное. Сцепление проверяют на выбранных участках, проверка локально разрушающая, поэтому объём согласуют с заказчиком. На вскрытиях смотрят металл: именно здесь чаще всего выясняется причина массовых отслоений. Параллельно фиксируют условия эксплуатации: температурный режим, влажность, агрессивные факторы. Они объясняют, почему состояние по зонам различается.
В заключении отдельно указывают, что подтверждено документами, а что установлено только по факту. Рекомендации обычно расходятся на три группы: локальное восстановление, восстановление на полную площадь зоны и конструкции, где требование изменилось и систему нужно пересчитывать. Обследование не заменяет проект, не восстанавливает партию и дату нанесения и описывает состояние только на дату работ. Как выбирают между локальным восстановлением и новым слоем, разбираем в следующем материале серии.
СПЕКТР в обследовании действующего объекта закрывает свою часть: идентификация системы, оценка соответствия факта проектным требованиям и формирование объёма восстановительных работ под график производства. Подробнее о работе на площадке: «Шефмонтаж и авторский надзор».
- С чего начинается обследование огнезащиты, если по объекту почти нет документов?
- С кабинетного этапа: собирают то, что удалось найти, и по факту идентифицируют тип системы и состояние покрытия. Отсутствие документов фиксируют как отдельный результат обследования — оно влияет на подбор совместимого решения при ремонте.
- Почему нельзя просто выехать на объект и осмотреть покрытие?
- Без программы работ и предварительной сверки документов не с чем сравнивать фактическое состояние. Выезд без подготовки даёт фотографии и общее ощущение, но не заключение.
- Что делают, если назначение помещения изменилось, а покрытие осталось прежним?
- Сверяют текущие требования к огнестойкости конструкций с фактической системой. Изменение категории хранения, перепланировка эвакуационных путей или смена производства меняют требования, даже если покрытие визуально не тронуто.
