Ошибка в подобной ситуации не в морозе как таковом. Она в том, что температуру воздуха приняли за единственное условие, при котором можно или нельзя наносить состав.
Почему отрицательная температура — не единственная переменная
На деле решают несколько параметров сразу: температура самого основания, а не только воздуха в цехе; температура материала перед нанесением; относительная влажность на площадке и точка росы; наличие конденсата или наледи на подготовленной поверхности. Мороз на улице и температура металла рядом с открытыми воротами — разные цифры, и разница между ними иногда решает, годится участок для работы прямо сейчас или нет.
Отдельно стоит риск, который на глаз не виден: разница между температурой поверхности и точкой росы. Если металл холоднее воздуха вокруг, на нём образуется тонкая плёнка конденсата ещё до того, как это станет заметно бригаде. Состав, нанесённый поверх такой плёнки, может не сцепиться с основанием так, как рассчитано, и проблема проявится не сразу, а через время, уже после того, как акты подписаны. Поэтому проверка условий — это не разовый замер перед началом смены, а контроль на протяжении всей работы, особенно при перепадах температуры в течение дня.

Что проверить до выезда бригады
Часть решений принимается не на площадке в момент нанесения, а заранее, на этапе подготовки к выезду.
- Актуальный ТДС конкретного продукта, который указан в проекте на этот объект — диапазон температур нанесения и эксплуатации берётся оттуда, а не из общей презентации или разговора с менеджером
- Температура основания, измеренная непосредственно на конструкции, а не только воздуха в помещении по прогнозу или термометру у входа

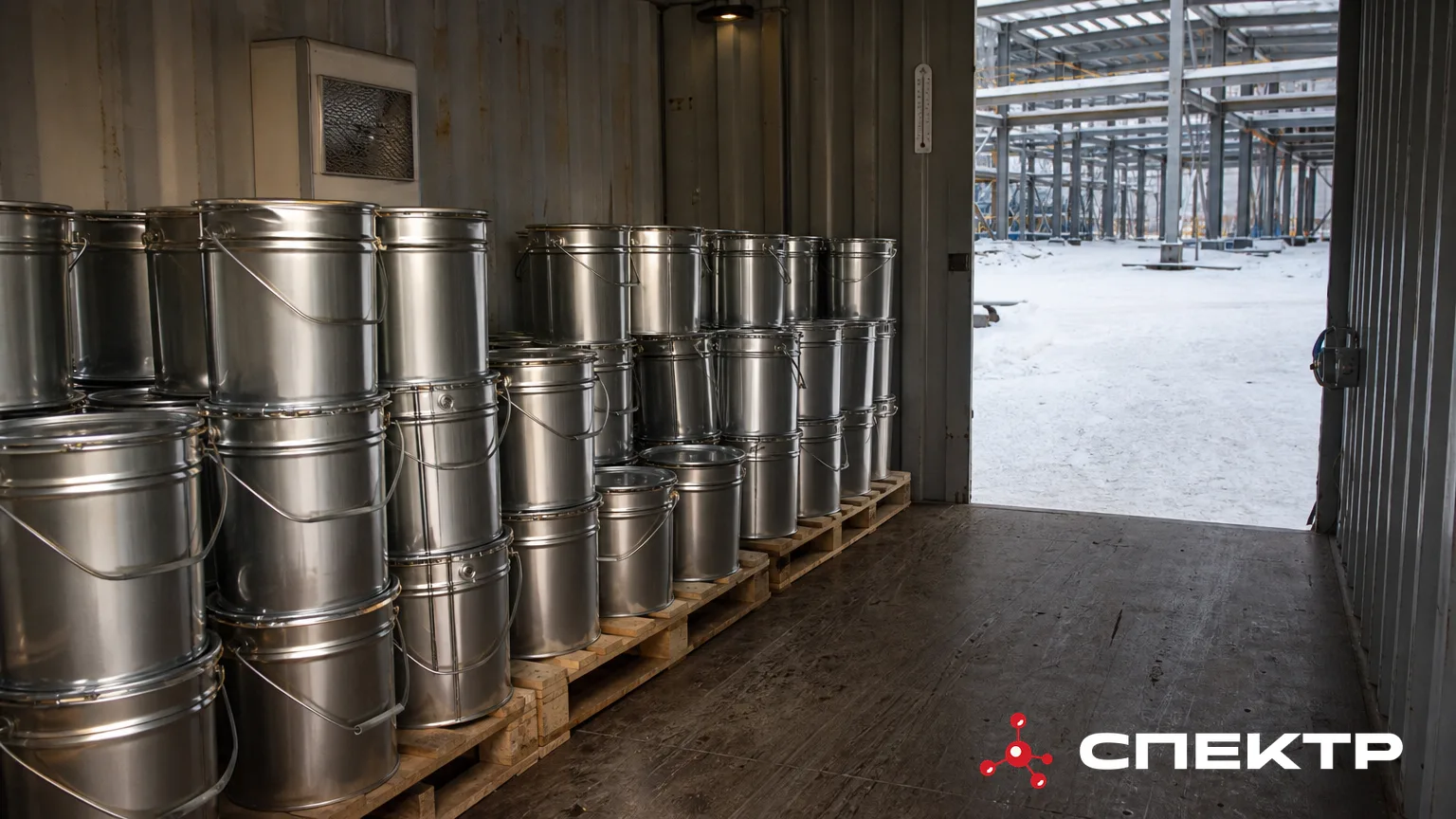

- Условия хранения и транспортировки материала перед нанесением — состав, простоявший ночь в неотапливаемой машине, может не соответствовать требованиям ТДС по температуре самого состава на момент нанесения
- Наличие конденсата, инея или наледи на подготовленной поверхности — подготовка по степени St2 или Sa 2 1/2 теряет смысл, если сверху за ночь образовалась влага и её не убрали перед нанесением
- Организация обогрева участка: тепловые пушки, локальные укрытия, тепляки, и то, как их работа сочетается с проветриванием и сушкой слоя, а не создаёт дополнительный перепад температур у конструкции
- Порядок фиксации условий на площадке: кто измеряет температуру и влажность и куда это попадает в исполнительную документацию
- Инструктаж бригады перед выездом: у кого есть право остановить нанесение, если условия не совпадают с ТДС, и кому об этом сообщать в моменте
Ошибки, которые чаще всего допускают зимой
- Логика «материал заявлен как всесезонный, значит можно наносить в любой мороз» — в ТДС всегда указан конкретный диапазон, и для части продуктов линейки отрицательные температуры вообще не входят в допустимый режим нанесения без дополнительных условий

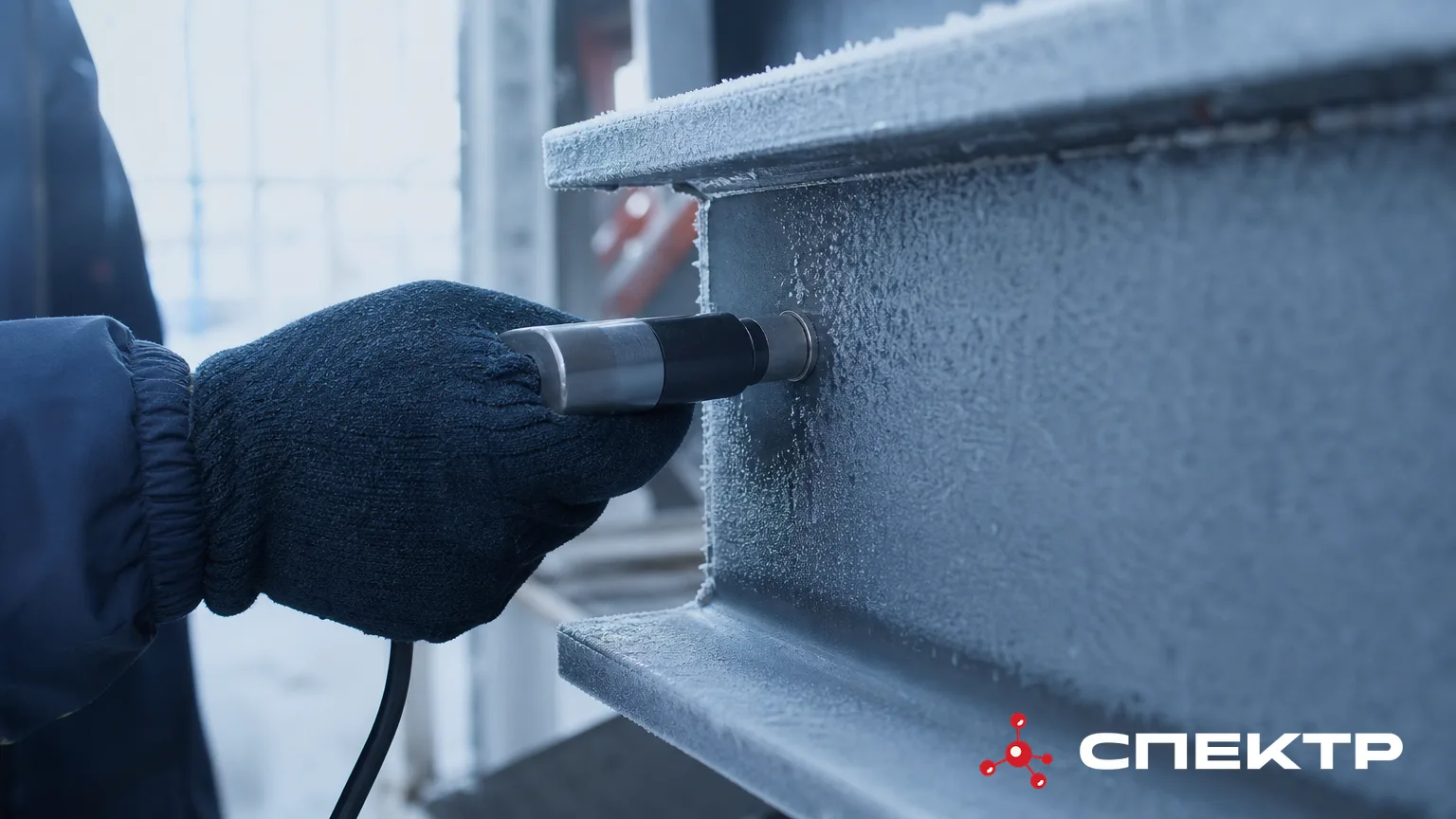

- Проверка только температуры воздуха по прогнозу погоды, без термометра на самой конструкции — балка у неутеплённой стены и труба рядом с работающим тепловым контуром могут показывать разную температуру в одном цехе
- Перенос температурного режима одного продукта СПЕКТР на другой, потому что оба формально относятся к огнезащитным составам — у каждой позиции линейки собственная рецептура и собственное поведение при низких температурах
- Сокращение сроков сушки под давлением графика сдачи — при пониженной температуре межслойная сушка и полимеризация идут иначе, и здесь нет универсального правила «минус два часа на каждый градус»
- Отсутствие фиксации условий нанесения в актах — позже нечем подтвердить, что работы велись в допустимом по ТДС диапазоне температуры и влажности

Что решает планирование, а не погода
Ответственность за зимний график распределена между несколькими ролями, и ни одна не закрывает вопрос целиком. Снабжение отвечает за то, чтобы материал доехал до объекта и хранился в состоянии, соответствующем ТДС, а не просто «не замёрз в дороге». Подрядчик отвечает за то, чтобы подготовка поверхности и обогрев участка были организованы до начала нанесения, а не по ходу работы. Технический надзор и шефмонтаж отвечают за то, чтобы фактические условия на площадке соответствовали документу, а не общему ощущению бригады, что «и так сойдёт».
Мы — СПЕКТР — на объектах с зимним графиком сопровождаем именно эту часть работы: помогаем сверить диапазон конкретного продукта с реальными условиями площадки заранее, до выезда бригады, а не после того, как слой уже лёг с нарушением технологии.
Практический вывод
Отрицательная температура не исключает работы по огнезащите, но переводит их в режим, где решает не глазомер бригады на месте, а документ и подготовка объекта заранее. Диапазон температур, влажности и сроков сушки берётся только из ТДС конкретного продукта на дату работ, без универсализации на всю линейку и без переноса условий с одного проекта на другой.
Если нужно заранее свериться, какой продукт и график работ подходят под конкретный объект с его температурным режимом, разумно обсудить это до выезда бригады с сопровождением шефмонтажа: Шефмонтаж и авторский надзор.
- Можно ли ориентироваться только на температуру воздуха по прогнозу погоды?
- Нет, температура воздуха по прогнозу не отражает реальную температуру основания. Балка у неутеплённой стены и труба рядом с тепловым контуром могут показывать разную температуру в одном цехе, поэтому измерять нужно непосредственно на конструкции.
- Что означает формулировка «всесезонный состав» на упаковке?
- Она не отменяет того, что точный диапазон температур нанесения и эксплуатации нужно смотреть в актуальном ТДС конкретного продукта. Для части продуктов линейки отрицательные температуры вообще не входят в допустимый режим без дополнительных условий.
- Можно ли использовать температурный диапазон одного продукта СПЕКТР для другого?
- Нет. Тонкослойный состав, конструктивная обмазка, версия для оцинкованных конструкций и состав для воздуховодов построены на разной химии отверждения, и у каждого свой температурный режим по документу.
- Как понять, что на подготовленной поверхности есть конденсат?
- Конденсат образуется, если металл холоднее воздуха вокруг, и может быть не заметен бригаде на глаз. Поэтому подготовку по степени St2 или Sa 2 1/2 нужно проверять непосредственно перед нанесением, а не полагаться на визуальный осмотр.
- Кто отвечает за контроль условий нанесения на площадке зимой?
- Снабжение отвечает за хранение и транспортировку материала в соответствии с ТДС, подрядчик — за подготовку поверхности и обогрев участка до начала работ, а технический надзор и шефмонтаж — за то, чтобы фактические условия соответствовали документу.
