На входном совещании выяснилось, что цех не останавливается. Линия работает в три смены, останов согласован только на два дня в конце квартала, и то под замену оборудования, а не под покрытие металла.
Служба главного механика при этом смотрела на задачу иначе: конструкции стоят, доступ есть, работайте. Расхождение между этими двумя картинами стоило первому месяцу почти всего графика.
На стройке огнезащита идёт крупными объёмами: бригада заходит на пролёт, отрабатывает подготовку, потом слой за слоем закрывает захватки, леса переставляются вперёд. Ограничения известны заранее и почти не меняются.
В работающем цехе меняется всё и постоянно. Кран проходит по подкрановым путям и закрывает половину зоны. Технологическая линия под конструкциями не останавливается, значит внизу продукция, оснастка и люди. Вытяжка работает в своём режиме, заданном технологией производства, а не удобством нанесения. Складские проезды заняты. Смена бригады привязана к пропускному режиму предприятия.
Получается, что доступ к конструкции появляется не тогда, когда бригада готова, а тогда, когда позволяет производство. График работ строится не от объёма, а от окон доступа.
Захватку определяет не площадь, а окно доступа
На обычном объекте захватка нарезается по осям и по удобству лесов. В действующем цехе её нарезают по тому, сколько металла реально удаётся закрыть за одно окно доступа с учётом межслойной выдержки.
Отсюда несколько следствий, которые закладывают в проект производства работ до выхода на площадку.
Захватки становятся мельче. Их больше по количеству, и каждая требует отдельного предъявления и отдельного комплекта документов. Объём исполнительной документации вырастает пропорционально.
Между слоями на одной захватке проходит больше времени, чем на стройке, потому что бригада уходит на другой участок и возвращается по расписанию цеха. Выдержка при этом должна укладываться в диапазон, разрешённый техдокументацией состава: и нижнюю границу, и верхнюю, если она есть.
Последовательность захваток согласуется не с прорабом, а с диспетчером производства. Меняется план выпуска — меняется и очередь участков.

Пыль, влага и всё, что летает по цеху
Действующее производство создаёт для покрытия условия, которых на стройплощадке нет.
Технологическая пыль оседает на подготовленный металл в течение смены. Металл, очищенный утром и не закрытый к обеду, к вечеру уже требует повторного обеспыливания. Поэтому подготовку и первый слой стараются свести в одно окно, а не разносить их по разным дням.

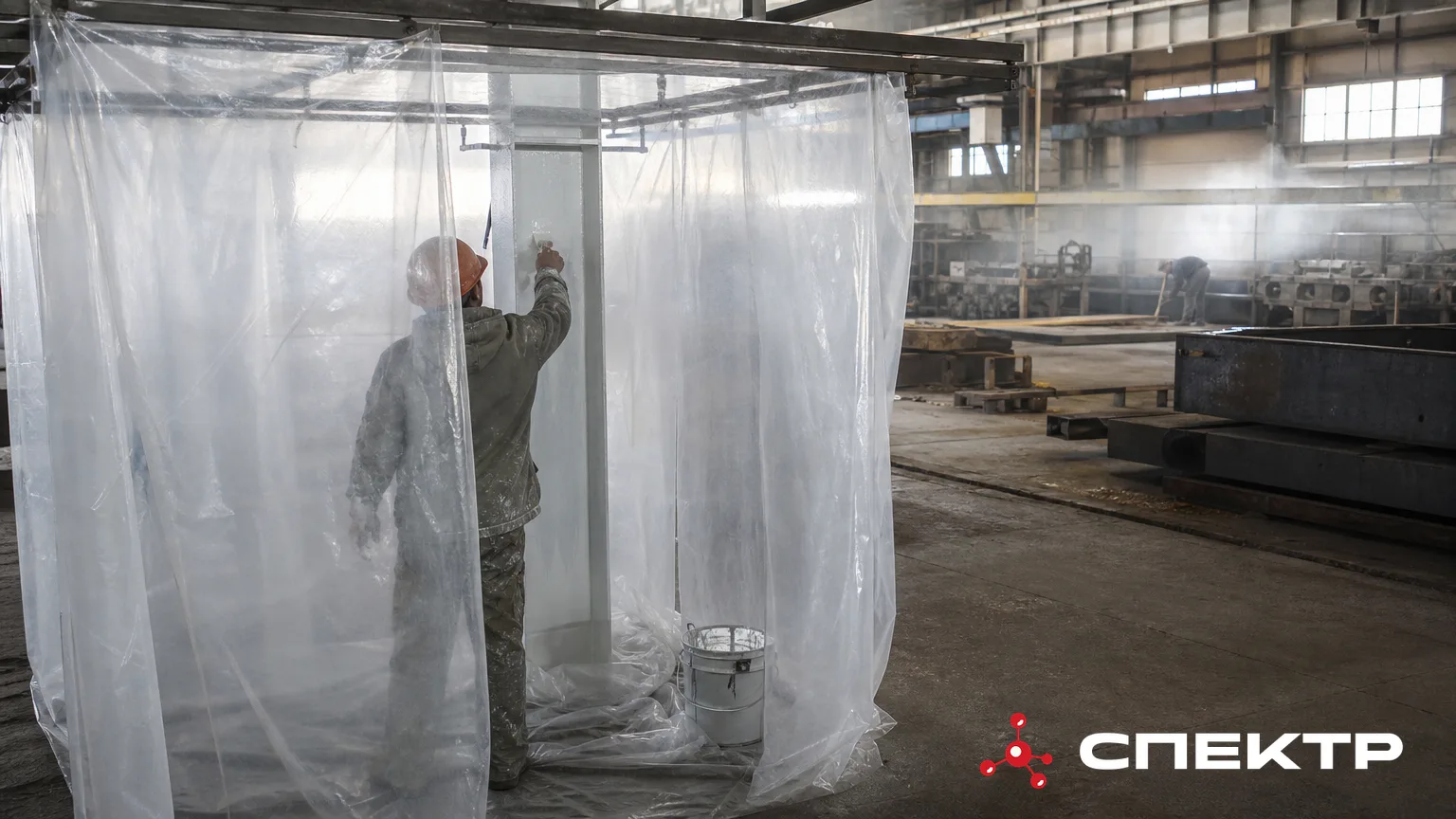

Масляный туман от оборудования, аэрозоли от моек, влага от технологических процессов попадают на поверхность и на свежую плёнку. Иногда достаточно закрыть зону экранами и временной завесой, иногда приходится ждать смены режима линии.
Температура и влажность в цехе распределены неравномерно. Над горячим участком и у ворот условия разные, и то, что подходит для одной зоны, не подходит для соседней. Замеры делают по месту работ, а не по общей сводке за смену.
Отдельная тема — обратное влияние. Всё, что делает бригада, попадает в цех: туман при распылении, запах, мусор от механической очистки. Здесь и появляется ограничение по способу нанесения. Рядом с открытой продукцией, чистовыми участками и вентиляционным оборудованием распыление часто закрывают полностью, и объём уходит на ручной инструмент со всеми последствиями для сроков.
Согласования, без которых бригада не поднимется
Работы в действующем цехе начинаются не с материала, а с бумаг предприятия.
- Пропуска и инструктаж по правилам предприятия для всей бригады, включая подменных
- Наряд-допуск на работы на высоте и, где требуется, на огневые работы при подготовке
- Согласование зон с производством, энергетиками и службой охраны труда
- Регламент отключения и обратного включения оборудования в зоне работ
- Порядок применения подъёмной техники внутри цеха и её маршруты
- Условия защиты оборудования и продукции под захваткой
Что меняется в приёмке
Дробление на мелкие захватки означает, что предъявление идёт чаще и мельче. Служба заказчика на действующем предприятии обычно занята основным производством, и собрать её на приёмку по каждому участку сложнее, чем на стройке.
Поэтому график предъявления согласуют вместе с графиком работ и фиксируют, кто со стороны предприятия принимает участок и в какие часы. Иначе закрытые захватки накапливаются, а с ними накапливается и риск, что предыдущий слой закроют до освидетельствования.
Отдельно фиксируют условия на момент нанесения по каждой захватке: в цехе они меняются от участка к участку, и общая запись «условия в норме» здесь ничего не подтверждает.

Что закладывают в график заранее

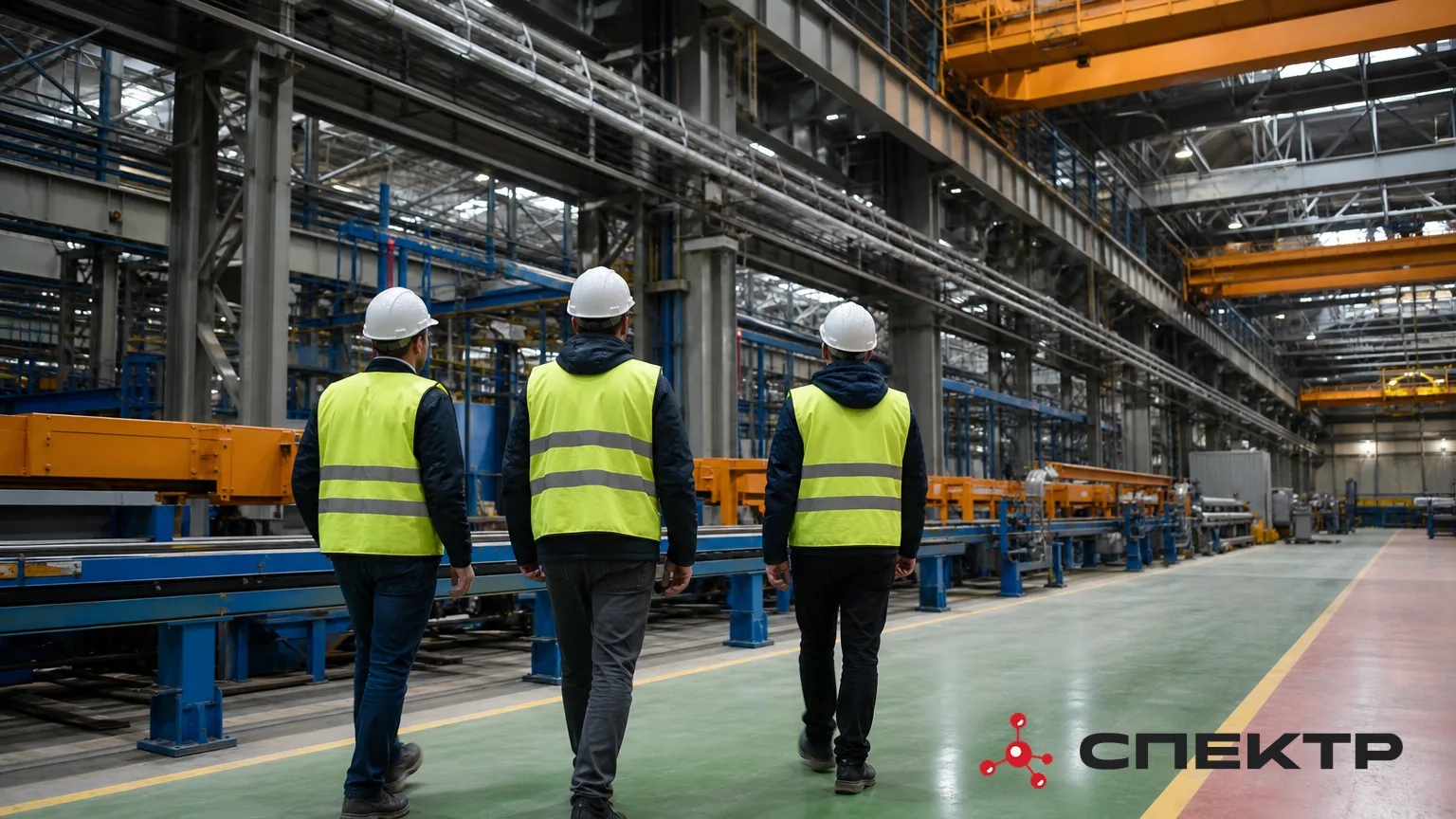

- Обследование конструкций до подписания графика, с проходом по цеху вместе со службами предприятия: не по чертежу, а по факту, где стоит оборудование, где проходят трассы, где физически не встанет вышка
- Реальную карту окон доступа на весь период работ, а не на первую неделю
- Резерв на изменения плана производства — в работающем цехе они будут
- Способ нанесения, согласованный под ограничения по пылению, и запас по трудозатратам, если распыление в части зон недоступно
- Условия хранения и подготовки материала на территории предприятия, включая место под тару и требования к нему
Вывод
Огнезащита в действующем цехе — это в первую очередь задача организации, и только во вторую задача нанесения. Технология покрытия остаётся прежней: та же подготовка, те же слои, та же выдержка из техдокументации состава. Меняется способ добраться до металла и удержать условия на время работы.
Проект, в котором это не посчитано на входе, обычно догоняет разницу за счёт сроков и повторных выездов.
- Почему захватки в действующем цехе получаются мельче, чем на стройке?
- Их размер определяет не удобство лесов, а окно доступа: сколько металла реально успеть закрыть за один интервал с учётом межслойной выдержки, пока производство не заняло зону снова.
- Что делать, если пыль и масляный туман оседают на свежее покрытие?
- Подготовку и первый слой стараются выполнить в одном окне, а не разносить по дням. Зону закрывают экранами и временной завесой либо ждут смены режима линии.
- Какие согласования нужны до выхода бригады на конструкции?
- Пропуска и инструктаж, наряд-допуск на высотные и огневые работы, согласование зон с производством, энергетиками и охраной труда, регламент отключения оборудования и порядок применения подъёмной техники.
- Почему приёмку работ в цехе организуют иначе, чем на стройке?
- Мелких захваток больше, и каждая требует отдельного предъявления. Служба заказчика занята основным производством, поэтому график приёмки и ответственных за каждый участок фиксируют заранее, вместе с условиями нанесения по каждой захватке.
- Что важно посчитать в графике до подписания договора?
- Реальную карту окон доступа на весь период, резерв на изменения плана производства, способ нанесения под ограничения по пылению и условия хранения материала на территории предприятия.
