Смета на огнезащиту: почему материал — меньшая часть стоимости

Когда объект закрыт и подрядчик сводит фактические затраты по огнезащите, картина почти никогда не совпадает с бюджетом. В бюджете было две строки: материал и нанесение. В факте набирается десяток позиций, часть которых на этапе планирования вообще не обсуждалась. Дело не в ошибке в цене. Огнезащиту посчитали как поставку материала с нанесением, а объект оплатил систему. Разберём, из чего она складывается. Без цифр: доли у каждого объекта свои и зависят от конструкций, доступа, сроков и условий на площадке.

Проектирование и расчёт10.10.20264 мин3Инженерный отдел СПЕКТР
Масштаб работ по огнезащите

Почему материал видно, а остальное нет

У материала есть название, объём, цена единицы и поставщик. Он приезжает машиной, его можно пересчитать, поэтому он первым попадает в разговор и остаётся главным предметом торга. Всё остальное это работы, условия и время, и в бюджете они появляются общей строкой «нанесение» или не появляются вовсе.

При этом объём работ задаёт тот же проект. Толщина по расчёту тянет за собой число слоёв, число слоёв тянет график, график тянет доступ и условия.

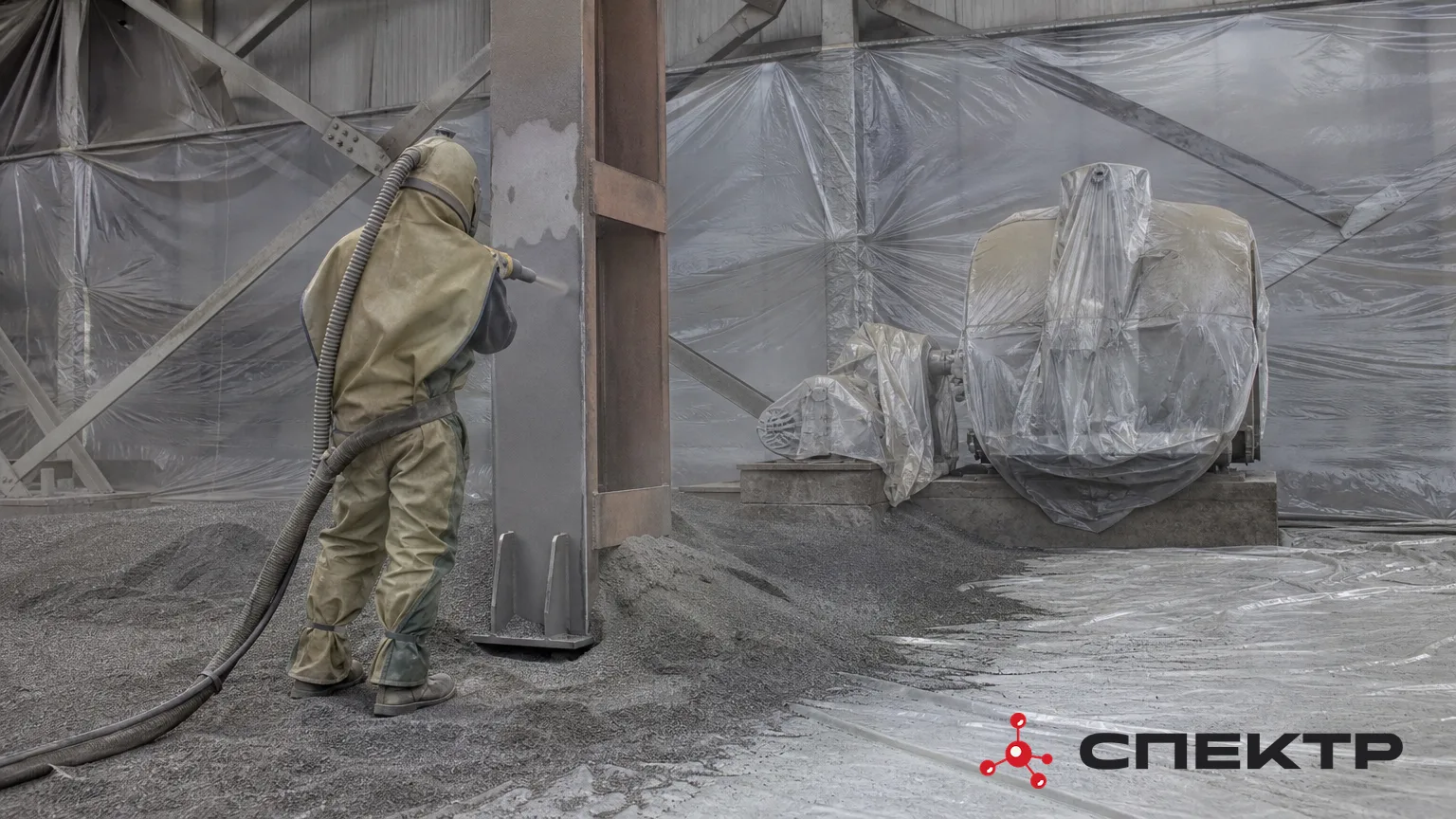

Абразивоструйная подготовка металла

Подготовка основания

Самая недооценённая часть. Требования к металлу задаёт техдокументация конкретного состава, и от них зависит техника и время этапа. Сюда входят очистка до требуемой степени, вывоз абразива и мусора, обеспыливание, укрытие оборудования, а на действующем производстве ещё и согласование режима работ. На некоторых объектах подготовка занимает сопоставимое с нанесением время.

Доступ к конструкции

До металла надо добраться: леса, подъёмники, вышки, их аренда и перестановка. Каждое перемещение это смена, которая не даёт ни одного квадратного метра покрытия.

Число проходов здесь работает множителем. Проектная толщина набирается несколькими слоями с выдержкой между ними, и к одному участку бригада возвращается несколько раз. Поэтому торг за материал редко даёт ожидаемый результат: материал меньшая часть, а число проходов тянет за собой всё остальное.

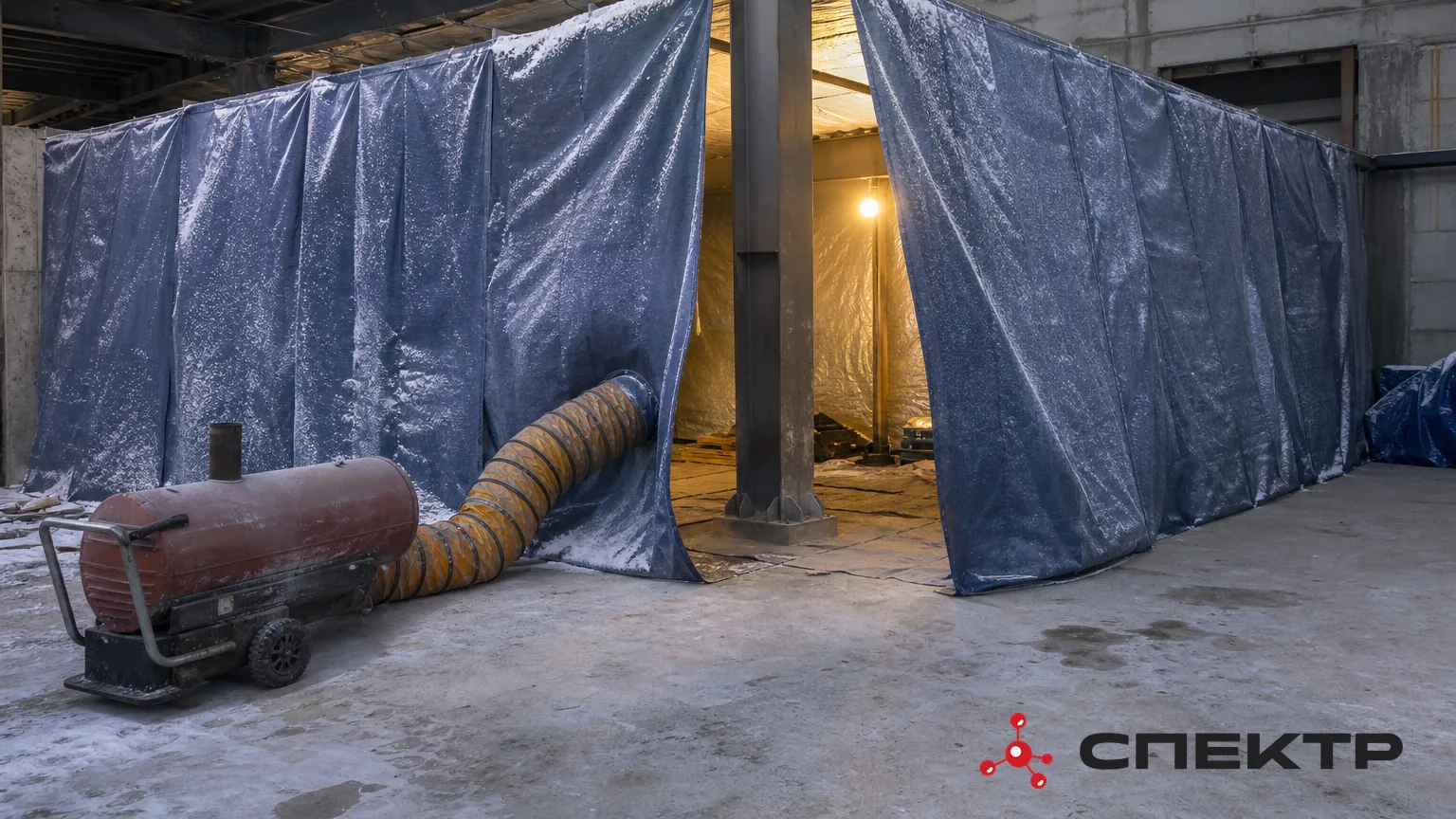

Временный обогрев зоны нанесения

Условия работ

Условия нанесения записаны в техдокументации продукта. Если объект их не обеспечивает, их создают: временный обогрев, осушение, вентиляция, укрытие контура, освещение. В смете это выглядит как накладные, а по сути относится к технологии. Плюс простои, когда режим не держится. На действующем предприятии добавляются окна доступа: короткие смены, ночные выходы, повторные выезды бригады.

Контроль, документы и сопровождение

Покрытие, которое нельзя подтвердить документами, на приёмке считают невыполненным. Значит, в смете нужно место для пооперационного контроля: освидетельствование по захваткам, контроль толщины, исполнительная документация. Рядом стоит сопровождение производителя: разбор технологической карты, выезд на подготовку и первый слой. Сюда же доставка, хранение по техдокументации и входной контроль каждой партии.

Эта часть выглядит самой сокращаемой. На практике её сокращение чаще всего и порождает следующую строку.

Переделки: позиция, которой нет в смете

Переделка появляется по факту и собирается из чужих строк: удаление покрытия, повторная подготовка, повторный материал в полном объёме, повторный доступ, сдвиг смежных работ. Причины однотипные: подготовка не под требования состава, нарушенный режим нанесения, замена продукта без пересчёта, нет документов на закрытые слои. Переделка съедает не строку бюджета, а срок ввода объекта.

Отсюда порядок сборки сметы: расчёт по конструкциям, затем толщина и число слоёв, требования к подготовке и условиям, доступ и график, и только потом материал и трудоёмкость. Если начать с цены единицы материала, большая часть строк остаётся за кадром до выхода бригады.

СПЕКТР считает решение от конструкций объекта и показывает, из чего складывается объём работ, а не только потребность в материале. Получить расчёт по объекту: «Каталог огнезащитных составов СПЕКТР».

Частые вопросы
Почему стоимость огнезащиты по факту выше, чем в смете?
Потому что смету обычно составляют по двум строкам — материал и нанесение, а по факту в объект входит подготовка основания, доступ к конструкции, обеспечение условий работ, контроль и сопровождение.
Что входит в подготовку основания?
Очистка металла до требуемой степени, вывоз отработанного абразива и мусора, обеспыливание, укрытие оборудования и смежных конструкций, а на действующем производстве — согласование режима работ со службами предприятия.
Почему доступ к конструкции обходится дороже, чем ожидается?
Проектная толщина набирается несколькими технологическими слоями с выдержкой между ними, поэтому к одному и тому же участку бригада возвращается несколько раз и доступ нужен столько же раз.
сметастоимость системыэкономика

Составы по теме

Читать дальше

Огнезащита после перепланировки: когда целое покрытие уже не соответствует нагрузкам
Проектирование и расчёт

Огнезащита после перепланировки: когда целое покрытие уже не соответствует нагрузкам

Цех переоборудовали под новую линию. Часть перегородок убрали, в пролёте появилась антресоль, к балкам подвесили оборудование, под кабельные трассы поставили дополнительные стойки. Работы приняли, производство запустили. Огнезащиту при этом не трогали. Покрытие на колоннах и балках осталось тем же, что нанесли при строительстве: целое, ровное, без отслоений. Вопрос возник позже, на плановой проверке, и звучал просто: чему это покрытие соответствует сейчас.

14.10.20264 мин0
Раздел огнезащиты в проекте: чек-лист проектировщика перед выдачей в производство работ
Проектирование и расчёт

Раздел огнезащиты в проекте: чек-лист проектировщика перед выдачей в производство работ

Раздел готов, листы подписаны, до выдачи остаётся день. Это последняя точка, где ошибка стоит правки в файле, а не переписки с площадкой и переделки на объекте. Ниже перечень позиций, по которым раздел проходят перед выдачей. Он не заменяет требования заказчика к составу документации.

13.10.20265 мин0
Экспертиза проекта огнезащиты: какие замечания приходят чаще всего
Проектирование и расчёт

Экспертиза проекта огнезащиты: какие замечания приходят чаще всего

Замечание по разделу огнезащиты почти никогда не звучит как «расчёт выполнен неверно». Формулировка обычно мягче и неприятнее: не представлено обоснование, не подтверждено соответствие, данные раздела расходятся с данными смежного раздела. Спорить с этим нечем: речь не об ошибке в вычислениях, а о том, что раздел не даёт проверить принятое решение. Почти все такие замечания возникают не в расчёте, а до него. Ниже группы, которые повторяются чаще остальных.

12.10.20264 мин0

расчёт по вашему объекту

Получить расчёт огнезащиты

Пришлите спецификацию металла — вернём таблицу приведённых толщин по позициям и подбор системы под нужный предел. Бесплатно, срок — два рабочих дня.

Мы используем cookie, без которых сайт не работает. Яндекс.Метрику включим, только если вы нажмёте «Принять»: она показывает, какие страницы полезны. Подробнее — в Политике.
Расчёт стоимости огнезащиты
заказать расчёт

Расчёт выполняется по исходным данным объекта: тип конструкции, требуемый предел огнестойкости, условия эксплуатации.

Обратный звонок
обратный звонок

Оставьте номер телефона и мы перезвоним Вам в ближайшее время

Сертификат ТР ЕАЭС 043/2017
