Паспорт огнезащиты объекта: какие данные должны сохраняться на весь срок эксплуатации

Любое обследование огнезащиты начинается с одного вопроса: чем покрыты конструкции и по какому решению. На объектах, которым уже несколько лет, ответ находится не всегда. Подрядчик давно закончил работы, исполнительная документация ушла в общий архив вместе с сотнями других томов. Служба эксплуатации знает, что покрытие есть, и на этом сведения заканчиваются. Дальше восстановление упирается в совместимость с тем, что лежит на металле, а пересчёт после перепланировки требует исходных данных, которых нет.

Нормативы и сертификация15.10.20264 мин1Инженерный отдел СПЕКТР
Отдельная папка по огнезащите на фоне архива

Круг разрывается один раз, на приёмке: данные по огнезащите собирают в отдельный комплект и передают собственнику вместе с объектом.

Почему общий архив задачу не закрывает

Огнезащита занимает несколько листов среди разделов конструкций, отделки и инженерных систем, и спустя годы найти их может только тот, кто знает, где искать. При смене эксплуатирующей организации такого человека обычно не остаётся.

Вторая причина серьёзнее. Архив фиксирует момент сдачи, а покрытие живёт дальше: локальные ремонты, замена участков конструкций, монтаж оборудования, изменение среды в цехе в исходный том не попадают. Через несколько лет архив описывает объект, которого уже нет. Поэтому по огнезащите ведут отдельный комплект, тонкий и живой, рядом с архивом.

Состав комплекта данных по огнезащите

Что входит в комплект

  • Проектная часть: требование по огнестойкости для каждой группы конструкций и документ, из которого оно взято, расчёт или ссылка на него, спецификация системы, ведомость с привязкой к маркам и осям
  • Материалы: точное наименование каждого продукта, идентификаторы и документы партий, техническая документация продукта в той редакции, которая действовала на момент работ (её упускают чаще всего)
  • Работы: даты по участкам, организация-исполнитель, акты скрытых работ по подготовке и по слоям, результаты контроля толщины и адгезии с привязкой к местам замеров
  • Приёмка: итоговый акт, замечания и подтверждение их устранения, состав комиссии
  • Эксплуатация: обходы, повреждения с привязкой к конструкциям, что и когда восстанавливали и каким материалом, изменения нагрузок, конструктивной схемы и технологической среды

Кто ведёт и что это экономит

Комплект бесполезен без владельца. Ответственного назначает собственник, а не подрядчик, и меняется этот человек не вместе с подрядчиками. Хранение лучше двойное: электронная копия для работы и бумажный экземпляр в документации объекта. Правило одно: комплект пополняется в момент события, а не перед проверкой.

Обследование идёт от готовых данных, а не от разговоров. Совместимость ремонтного материала определяется по документам, и это иногда разница между локальным восстановлением и снятием покрытия на всём участке. Проектировщик при реконструкции считает от фактической системы, без отдельного обследования со вскрытием. Новый собственник не закладывает в цену неопределённость.

Почти всё, что входит в комплект, разбиралось в серии по отдельности: срок службы покрытия, обследование, локальное восстановление, перепланировка, механические повреждения в цехе, документы до акта приёмки.

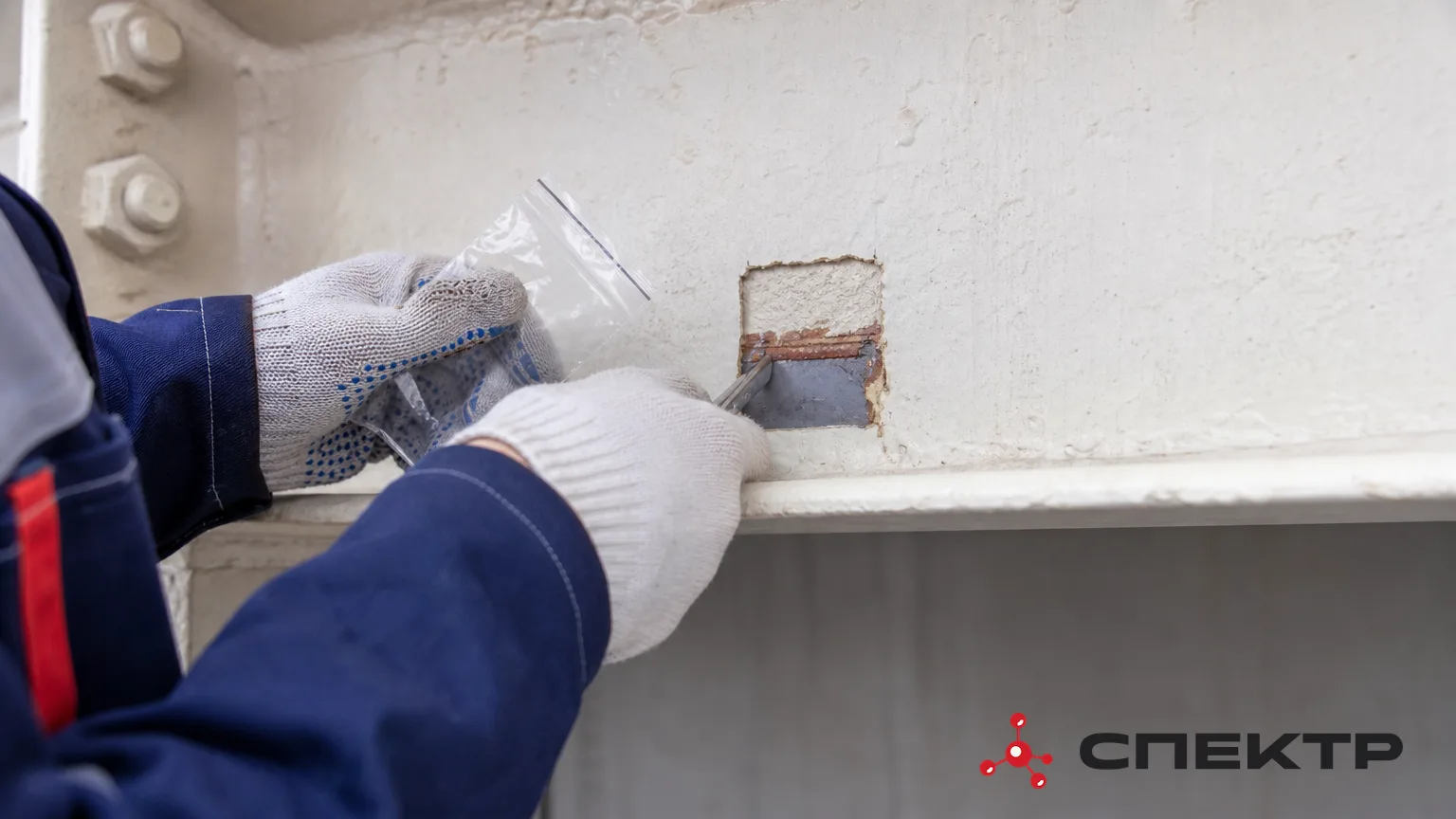

Вскрытие покрытия для определения системы

Если данных уже нет

Ситуация распространённая и не тупиковая. Начинают с объекта: обследование даёт тип покрытия, его состояние и фактические толщины по зонам. Дальше поднимают то, что сохранилось: договоры, накладные, переписку, счета на материалы. В комплекте фиксируют и сам пробел: сведения за ранний период отсутствуют, система определена по результатам обследования. Такая запись честнее пустого места.

Короткий вывод

Комплект данных нужен не для отчётности, а чтобы спустя годы объект можно было обслуживать, ремонтировать и перестраивать без археологии. Собирается он один раз, силами тех, кто ещё помнит объект. Восстанавливается потом заметно дороже.

СПЕКТР при поставке на объект передаёт документы на применённые продукты и партии в том виде, в котором они потом ложатся в такой комплект без переоформления. Документация по продукции и состав комплекта поставки: «Документы и сертификаты».

Частые вопросы
Кто должен вести комплект документов по огнезащите?
Ответственного назначает собственник объекта, а не подрядчик, выполнявший нанесение. При смене эксплуатирующей организации ответственность переходит вместе с объектом.
Чем комплект по огнезащите отличается от общего архива исполнительной документации?
Архив фиксирует состояние на момент сдачи объекта, а комплект по огнезащите пополняется на протяжении всей эксплуатации — ремонтами, обходами, изменениями среды.
Что делать, если документы по огнезащите за прошлые годы утрачены?
Восстановление начинают с обследования объекта: определяют тип покрытия, его состояние и фактические толщины по зонам, а пробел за ранний период фиксируют отдельной записью.
паспорт объектадокументыэксплуатация

Составы по теме

Читать дальше

Паспорт качества на партию: что в нём написано и как его читает технадзор
Нормативы и сертификация

Паспорт качества на партию: что в нём написано и как его читает технадзор

На входном контроле документы обычно просматривают быстро: накладную, сертификат и паспорт качества подшивают в папку и вспоминают о них уже на приёмке. Между тем именно паспорт качества связывает конкретную тару на объекте с производством. Разница выглядит формальной ровно до того момента, пока к материалу не появляется вопрос.

18.10.20265 мин1
Нормативы по огнезащите меняются: как не заложить в проект отменённый документ
Нормативы и сертификация

Нормативы по огнезащите меняются: как не заложить в проект отменённый документ

Проект по объекту разработали и положили в архив, а стройка началась через полтора года. На предъявлении выяснилось, что раздел по огнезащите ссылается на документ, который сменил редакцию, и на сертификат с истёкшим сроком. Работы выполнены нормально, вопрос только в том, чем теперь подтверждать соответствие.

28.09.20267 мин4
Огнезащита и надзорные проверки: как объект проходит проверку без переделок
Нормативы и сертификация

Огнезащита и надзорные проверки: как объект проходит проверку без переделок

Проверка по огнезащите редко начинается с покрытия. Она начинается с папки. Проверяющий садится за стол, просит проектные решения по огнезащите и исполнительную документацию, и уже по этим бумагам понимает, куда потом идти в цехе и что там смотреть.

28.09.20267 мин1

расчёт по вашему объекту

Получить расчёт огнезащиты

Пришлите спецификацию металла — вернём таблицу приведённых толщин по позициям и подбор системы под нужный предел. Бесплатно, срок — два рабочих дня.

Мы используем cookie, без которых сайт не работает. Яндекс.Метрику включим, только если вы нажмёте «Принять»: она показывает, какие страницы полезны. Подробнее — в Политике.
Расчёт стоимости огнезащиты
заказать расчёт

Расчёт выполняется по исходным данным объекта: тип конструкции, требуемый предел огнестойкости, условия эксплуатации.

Обратный звонок
обратный звонок

Оставьте номер телефона и мы перезвоним Вам в ближайшее время

Сертификат ТР ЕАЭС 043/2017
Паспорт огнезащиты: какие данные хранить на объекте — СПЕКТР
