Огнезащита пришла раньше графика: почему бригада не вскрывала тару до технадзора

Фура пришла в среду. По графику материал ждали только через неделю, и площадка к нему готова не была: место под хранение огнезащиты ещё размечали, а свободный угол склада занимал крепёж соседнего подрядчика. Прораб вышел к воротам, посмотрел на паллеты и набрал снабженца.

Технология нанесения21.10.20265 мин0Инженерный отдел СПЕКТР
Досрочно привезённые паллеты у ворот
  • Материал по договору идёт к началу работ. Работы у нас начинаются в следующий четверг
  • Поставщик отгрузил раньше, машина уже на площадке. Разгружайте, дальше разберёмся

Разгрузили. Кладовщик принял тару по количеству мест, расписался в транспортной накладной и убрал бумаги в папку. На этом логистическая история должна была закончиться. Она не закончилась.

Бригадир отказался вскрывать тару

Через два дня мастер попросил вскрыть одну ёмкость, чтобы прогнать пробное нанесение на обрезке профиля и посмотреть, как состав ведёт себя в неотапливаемом пролёте. Бригадир отказался.

  • Пока технадзор не посмотрел тару, вскрывать ничего не будем

Потом он провёл прораба вдоль паллет и показал две вещи. На части ёмкостей номер партии на этикетке не совпадал с тем, что стоял в паспорте качества из папки кладовщика. Наименование, производитель, вид состава совпадали. Партия была другая.

У крайнего поддона был смят угол, стрейч разорван, а у двух ёмкостей крышки сидели с перекосом. Следов протечки не было, но и уверенности, что тару не открывали, тоже.

Третий пункт прораб заметил сам: паллеты стояли у ворот, под навесом ровно наполовину. Условия хранения у каждого состава свои и записаны в его техдокументации, но под открытым небом на площадке огнезащиту не держат.

Снабженец по телефону проблемы не увидел.

  • Продукт тот же, производитель тот же, поставщик один. Что тут разбирать

Прораб ответил коротко: принимает работу не поставщик.

Пять дней, которые никто не планировал

Технадзор приехал в понедельник, сверил этикетки с документами, осмотрел повреждённое место и попросил не трогать ёмкости с перекошенными крышками. Спора о качестве состава не было. В акте предъявления по каждой захватке должна стоять партия применённого материала, и она должна биться с документами в исполнительной. Если на объекте две партии, а паспорт качества один, на приёмке системы этот узел развяжут первым, когда покрытие уже нанесено и закрыто.

Выяснилась и причина: поставщик собирал отгрузку под досрочную дату и закрыл объём остатком одной партии плюс началом следующей. Комплект документов пришёл на одну.

Материал в тот же день убрали с улицы, потеснив крепёж соседей. Составили ведомость: что принято, что отложено. Производитель дослал паспорт качества на вторую партию, повреждённые ёмкости забрали и заменили. На всё ушло пять рабочих дней.

Почему график не сдвинулся

Ровно потому, что материал приехал раньше срока: запас времени целиком ушёл на разбор с документами. Если бы фура пришла день в день, бригада начала бы работу либо с задержкой, либо с тем, что часть покрытия потом пришлось бы предъявлять без подтверждённой партии.

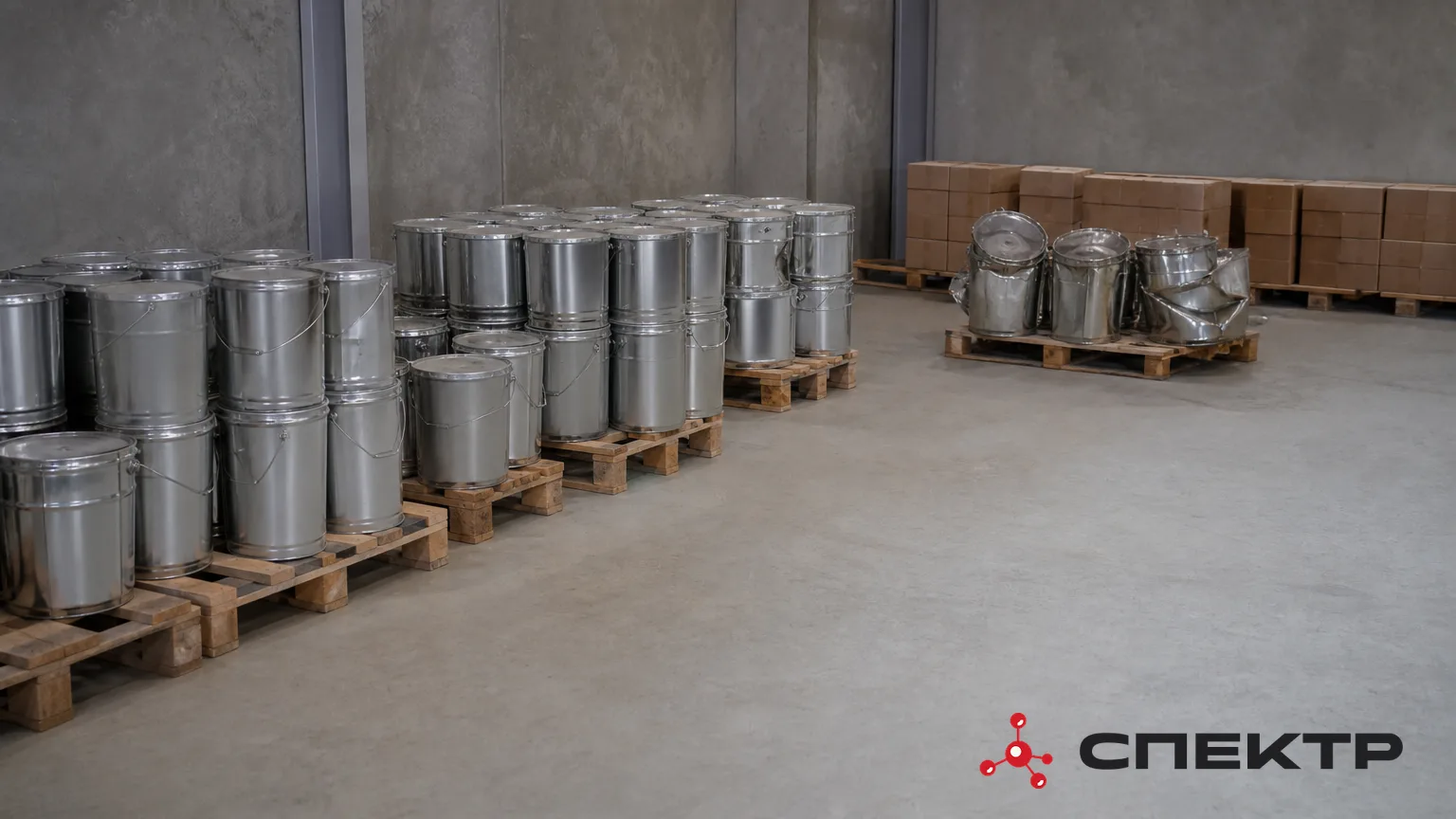

Материал на складе разложен по партиям

Кто оказался прав

На планёрке снабженец сказал, что в следующий раз поставщика попросят везти строго в срок. Прораб не согласился.

  • Пусть везут с документами на то, что везут. Срок это второй вопрос

Служба заказчика после этой поставки внесла в договоры на материал отдельный пункт: комплект документов сопровождает каждую партию, а не отгрузку целиком. Мелочь, которая ничего не стоит на этапе договора и стоит недели на объекте.

Бригадир потом объяснил, откуда взялась осторожность. На прошлом объекте вскрытая тара стала аргументом против него самого: доказать, что состав пришёл уже в таком виде, было нечем, а претензию оформили на подрядчика. С тех пор он тару без свидетеля не трогает.

Вопрос к тем, кто сталкивался с досрочными поставками: кто на объекте первым сверяет этикетку с паспортом качества, снабжение или бригада? Судя по спорам на площадках, единого ответа нет. Следующим материалом выйдет разбор этой ситуации: что проверяют до вскрытия тары и почему порядок здесь важнее скорости.

Частые вопросы
Почему бригадир отказался вскрывать тару без технадзора?
Номера партии на этикетках не совпадали с паспортом качества, а часть тары была повреждена. Без свидетеля доказать состояние материала на момент поставки было бы нечем.
Как досрочная поставка помогла не сдвинуть график работ?
Запас времени, который дала ранняя доставка, целиком ушёл на разбор документов и замену повреждённой тары, поэтому дата начала работ не изменилась.
Что изменил заказчик в договоре после этого случая?
Добавил пункт: комплект документов сопровождает каждую партию материала, а не всю отгрузку целиком.
входной контрольтехнадзорснабжение

Составы по теме

Читать дальше

Совместимость покрытий: почему огнезащиту нельзя наносить на старое ЛКП без проверки
Технология нанесения

Совместимость покрытий: почему огнезащиту нельзя наносить на старое ЛКП без проверки

На площадку пришли металлоконструкции с завода-изготовителя, уже окрашенные: ровный серый слой, в накладных «грунт-эмаль», документов на материал нет. Прораб задаёт разумный вопрос: зачем сдирать нормальное покрытие, если по нему можно наносить огнезащиту. Ответ почти никогда не бывает быстрым и очень редко звучит как «да, наносите».

17.10.20265 мин0
Финишное покрытие поверх огнезащиты: зачем оно нужно и как не испортить вспучивание
Технология нанесения

Финишное покрытие поверх огнезащиты: зачем оно нужно и как не испортить вспучивание

Слово «финиш» на площадке и в проекте означает разное. Для маляра это верхний слой, который выравнивает цвет, для проектировщика элемент системы со своей функцией и требованиями к совместимости. Расхождение обнаруживается, когда на объект привозят эмаль, подобранную по каталогу цветов, а не по документации на систему огнезащиты.

16.10.20264 мин3
Грунт под огнезащиту: когда он обязателен, когда допустим и когда мешает системе
Технология нанесения

Грунт под огнезащиту: когда он обязателен, когда допустим и когда мешает системе

В смете грунт занимает одну из самых скромных строк. По количеству переделок он при этом держится в первых рядах. Состав выбирают долго: считают, согласовывают, сверяют с проектом. Грунт берут какой есть, потому что это же просто грунт.

16.10.20265 мин1

расчёт по вашему объекту

Получить расчёт огнезащиты

Пришлите спецификацию металла — вернём таблицу приведённых толщин по позициям и подбор системы под нужный предел. Бесплатно, срок — два рабочих дня.

Мы используем cookie, без которых сайт не работает. Яндекс.Метрику включим, только если вы нажмёте «Принять»: она показывает, какие страницы полезны. Подробнее — в Политике.
Расчёт стоимости огнезащиты
заказать расчёт

Расчёт выполняется по исходным данным объекта: тип конструкции, требуемый предел огнестойкости, условия эксплуатации.

Обратный звонок
обратный звонок

Оставьте номер телефона и мы перезвоним Вам в ближайшее время

Сертификат ТР ЕАЭС 043/2017
