Кемеровский завод металлоконструкций: как огнезащиту наносили до отправки на объект

Обычно огнезащиту наносят на стройплощадке, когда каркас уже смонтирован. Но бывает и другой сценарий: состав наносят на конструкции ещё на заводе, до отправки на объект. Кемеровский завод металлоконструкций — пример такой задачи, у которой своя логика, свои риски и свои ограничения.

Объекты25.09.20266 мин2Инженерный отдел СПЕКТР
Кемеровский завод металлоконструкций: как огнезащиту наносили до отправки на объект

Условия задачи: завод, а не стройплощадка

Когда огнезащиту наносят на производстве, конструкция ещё не заняла своё место в каркасе здания. Это отдельные балки, колонны, элементы ферм, которые после нанесения покрытия предстоит погрузить, перевезти, разгрузить и только потом собрать на объекте. Между цехом завода и точкой монтажа — целая логистическая цепочка, и на каждом её звене к покрытию предъявляются свои требования.

На заводе есть то, чего часто не хватает на стройплощадке: контролируемые условия цеха, стабильная температура, отсутствие пыли и осадков, возможность организовать процесс последовательно, партиями. Это плюс для качества нанесения. Но появляется обратная сторона: конструкция после нанесения должна выдержать погрузку, транспортировку и разгрузку, ещё не будучи частью законченного объекта, и только потом её будут монтировать.

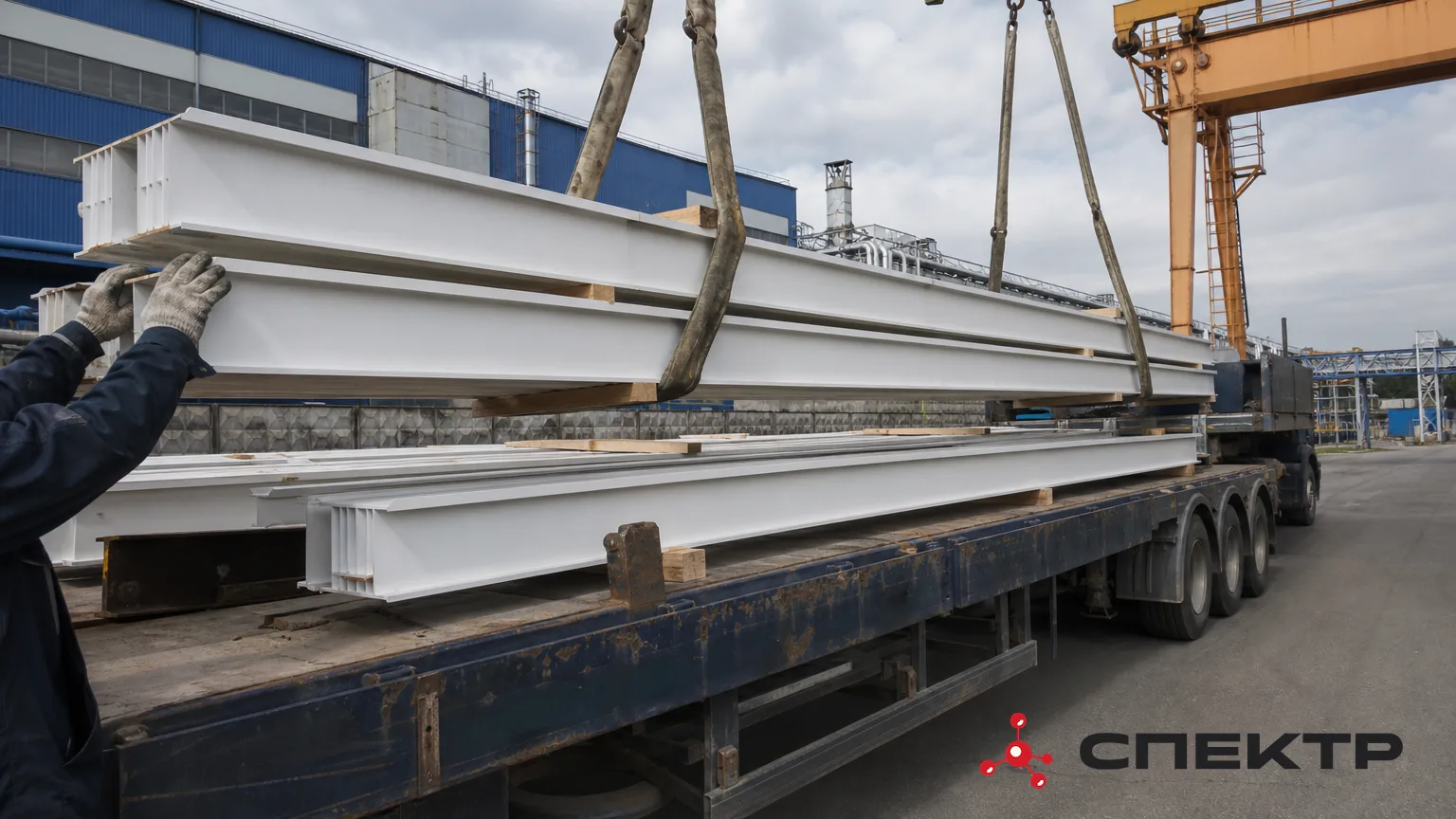

Погрузка окрашенных балок на транспорт

Техническое ограничение: покрытие должно пережить дорогу

Здесь возникает параметр, о котором на объекте, где элемент красят уже в проектном положении, задумываются меньше: транспортировочная прочность покрытия. Это не то же самое, что высыхание на отлип, и не то же самое, что полная полимеризация состава. Между этими стадиями есть разница, и для заводского сценария она принципиальна: конструкцию нельзя грузить на транспорт раньше, чем покрытие достигнет прочности, достаточной для того, чтобы выдержать соприкосновение с такелажем, другими элементами и вибрацию в пути, не потеряв целостность слоя.

Почему нанесение на площадке не решало задачу так же эффективно

Логика заказчика в такой ситуации понятна: если элементы всё равно проходят через завод перед отправкой, разумнее закрыть огнезащиту там же, а не устраивать отдельный этап на объекте, где для этого нужны свои условия, свой доступ и своё время в графике монтажа. Заводская схема экономит время на площадке и снижает число операций, которые надо согласовывать с монтажной бригадой и техническим надзором объекта.

Но у заводской схемы есть точка, которую стандартный подход «покрасили и отгрузили» не закрывает: узлы сварки, выполняемые уже при монтаже на объекте. Эти соединения физически не могли быть защищены на заводе, потому что конструкция ещё не собрана. Значит, после монтажа в этих местах нужна отдельная, локальная докраска или дообработка, и её нельзя пропустить, ссылаясь на то, что «основная часть конструкции уже защищена».

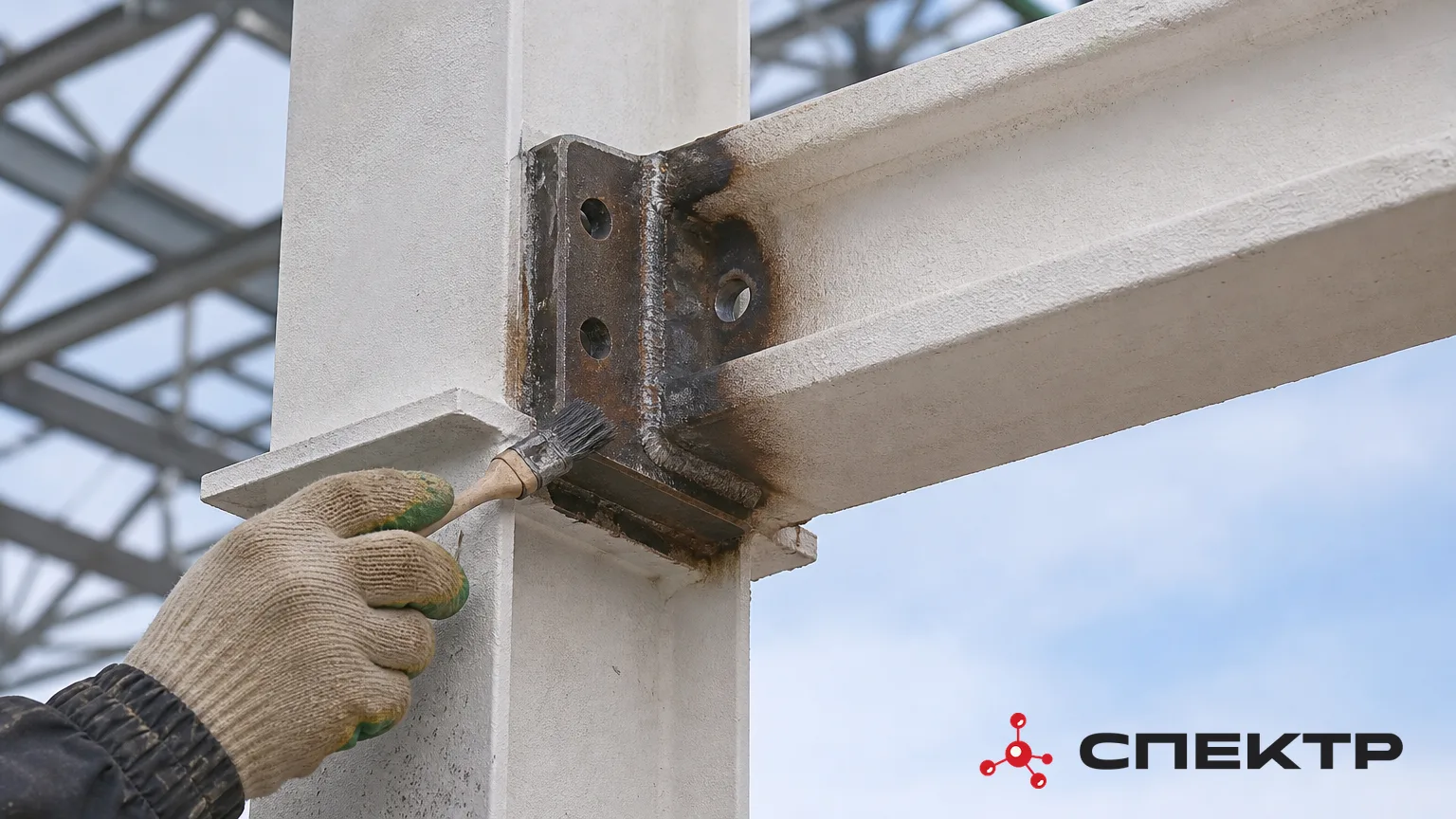

Докраска монтажного сварного узла на объекте

Логика решения для такого сценария

Инженерная логика для этой задачи выстраивается в два уровня — на заводе и на объекте.

  1. 01Нанесение на заводеСостав наносят на конструкции с контролем условий цеха, с выдержкой времени для достижения транспортировочной прочности до погрузки, и с фиксацией результата актом на этом этапе.
  2. 02Транспортировка и монтажПосле достижения транспортировочной прочности конструкции грузят, перевозят и монтируют на объекте.
  3. 03Контроль на объектеПроверяют состояние покрытия после доставки и монтажа, включая сколы и потёртости от транспортировки, и обязательно обрабатывают сварные узлы, выполненные уже на площадке, тем же принципом системы, но как отдельную операцию монтажного этапа.

Конкретные значения — время выдержки до транспортировочной прочности, объёмы конструкций, сроки работ и итоговый результат по конкретному заказу Кемеровского завода металлоконструкций — относятся к документации этого объекта и требуют подтверждения по ней, а не к общей практике заводского нанесения.

Кто фиксирует результат на каждом этапе

Заводская схема меняет и то, кто и когда подписывает документы по огнезащите. На производстве технический контроль фиксирует нанесение и толщину слоя актом скрытых работ ещё до того, как конструкция покинула цех — и это его основная точка ответственности. На объекте технический надзор принимает уже готовую конструкцию и отдельно контролирует состояние покрытия после транспортировки, а также качество докраски сварных узлов, выполненной монтажной бригадой. Без такого разделения при вопросе о качестве покрытия сложно понять, где возникла проблема: на заводе, в пути или на монтаже.

Практический вывод

Заводской сценарий нанесения огнезащиты решает одну проблему логистики стройплощадки, но создаёт свою: покрытие должно пережить дорогу и монтаж, а сварные швы, выполненные уже на объекте, всегда остаются отдельной задачей. Для проектировщика и снабжения это значит одно: при выборе заводской схемы в график нужно закладывать не только время на нанесение, но и время на выдержку до отгрузки, и отдельный этап для докраски монтажных узлов.

Частые вопросы
Почему огнезащиту наносят на заводе, а не на объекте?
Заводской цех даёт контролируемые условия — стабильную температуру, отсутствие пыли и осадков, возможность работать партиями. Это экономит время на стройплощадке и снижает число операций, которые нужно согласовывать с монтажной бригадой и техническим надзором объекта.
Что такое транспортировочная прочность покрытия?
Это стадия отверждения состава, при которой покрытие способно выдержать соприкосновение с такелажем, другими элементами и вибрацию в пути без потери целостности. Она не совпадает ни с высыханием на отлип, ни с полной полимеризацией состава.
Что будет, если отгрузить конструкции раньше времени?
Покрытие может повредиться в пути — появятся сколы и потёртости, которые придётся восстанавливать уже на монтаже, в условиях менее контролируемых, чем заводской цех.
Как обрабатывают сварные узлы, выполненные при монтаже?
Такие соединения физически не могли быть защищены на заводе, потому что конструкция ещё не собрана. После монтажа их обрабатывают отдельно — локальной докраской или дообработкой, которую нельзя пропускать.
Кто отвечает за качество покрытия на разных этапах?
На заводе технический контроль фиксирует нанесение и толщину слоя актом скрытых работ до отправки конструкции. На объекте технический надзор контролирует состояние покрытия после транспортировки и качество докраски сварных узлов, выполненной монтажной бригадой.
завод металлоконструкцийзаводское нанесениеобъекты

Составы по теме

Читать дальше

Разработка состава огнезащиты под задачу объекта: когда линейки недостаточно
Объекты

Разработка состава огнезащиты под задачу объекта: когда линейки недостаточно

Регулярно приходит вопрос: можно ли сделать состав под конкретный объект. Ответ на него длиннее, чем «да» или «нет», и начинается он не с лаборатории. При этом лаборатория у нас не приложение к производству. ООО «НИКС» это Научно-Исследовательская Компания Спецсоставов, и производство начинается с лаборатории: рецептура, проверка сырья, контроль партии, испытания. Торговая марка СПЕКТР это витрина, а лаборатория её основание.

18.10.20264 мин0
Техподдержка производителя огнезащиты: что решается до объекта, а что только на нём
Объекты

Техподдержка производителя огнезащиты: что решается до объекта, а что только на нём

В техподдержку приходят вопросы двух сортов: «неотапливаемый склад, колонны двутавровые, что из линейки смотреть» и «состав лёг пятнами, бригада стоит». Первый закрывается перепиской, если к нему приложены исходные данные. Второй в переписке не закрывается: из перечня версий на объекте верна одна, а какая именно, по фотографии не видно. Сопровождение производителя это цепочка этапов, и у каждого свой круг вопросов.

18.10.20264 мин0
Как производится огнезащитный состав: почему партия начинается с лаборатории, а не с реактора
Объекты

Как производится огнезащитный состав: почему партия начинается с лаборатории, а не с реактора

На объекте огнезащитный состав оценивают по тому, как он лёг: как разошёлся по конструкции, как набрал толщину, как выглядит через сутки. Оценка честная, но запоздалая: всё, что определяет поведение материала на площадке, решается задолго до того, как ведро откроют, и решается не в цехе. Производство огнезащитного состава это не приготовление смеси по рецепту, а воспроизведение одного и того же продукта партия за партией, с подтверждением на каждом шаге.

17.10.20265 мин0

расчёт по вашему объекту

Получить расчёт огнезащиты

Пришлите спецификацию металла — вернём таблицу приведённых толщин по позициям и подбор системы под нужный предел. Бесплатно, срок — два рабочих дня.

Мы используем cookie, без которых сайт не работает. Яндекс.Метрику включим, только если вы нажмёте «Принять»: она показывает, какие страницы полезны. Подробнее — в Политике.
Расчёт стоимости огнезащиты
заказать расчёт

Расчёт выполняется по исходным данным объекта: тип конструкции, требуемый предел огнестойкости, условия эксплуатации.
