Огнезащита складов и логистических комплексов: где в лёгком каркасе прячется основная задача

Складской комплекс выглядит самым простым объектом для огнезащиты: прямоугольник, ровный шаг колонн, одинаковые фермы. Но именно эта внешняя однородность скрывает разброс параметров, из-за которого типовое решение «с прошлого объекта» не подходит по расчёту.

Объекты05.10.20267 мин1Инженерный отдел СПЕКТР
Каркас строящегося складского комплекса

Лёгкий каркас меняет исходные данные

Складские здания проектируют на большие пролёты и минимальный вес металла. Ферма вместо балки, тонкостенный профиль вместо прокатного, связи вместо массивных элементов. Экономика такого решения понятна, но у неё есть следствие для огнезащиты.

Чем легче элемент относительно своей поверхности, тем быстрее он прогревается. Приведённая толщина металла у складского каркаса в среднем меньше, чем у цехового, и требуемая система защиты при одном и том же пределе огнестойкости получается не той же самой. Универсального ответа «для складов достаточно вот такого решения» не существует: значение назначает проект по каждой группе элементов отдельно.

Второе следствие — разброс внутри одного здания. Колонна, ферма покрытия, прогон и связь имеют разные сечения и разные схемы работы. Считать их одним числом означает либо переложить материал на части объёма, либо недобрать на другой. Обе ошибки видны только на этапе, когда покрытие уже нанесено.

Геометрия, которую не видно в спецификации

На чертеже ферма занимает одну строку. На объекте это раскосы, стойки, фасонки, узлы примыкания и сотни погонных метров кромок. Площадь нанесения у решётчатых конструкций набирается совсем не так, как у сплошного сечения, и объём работ по подготовке растёт быстрее, чем объём по площади плана.

Высота тоже работает против графика. Огнезащита фермы под покрытием требует подъёмников или лесов, а на действующем складе техника делит проезды со стеллажным оборудованием.

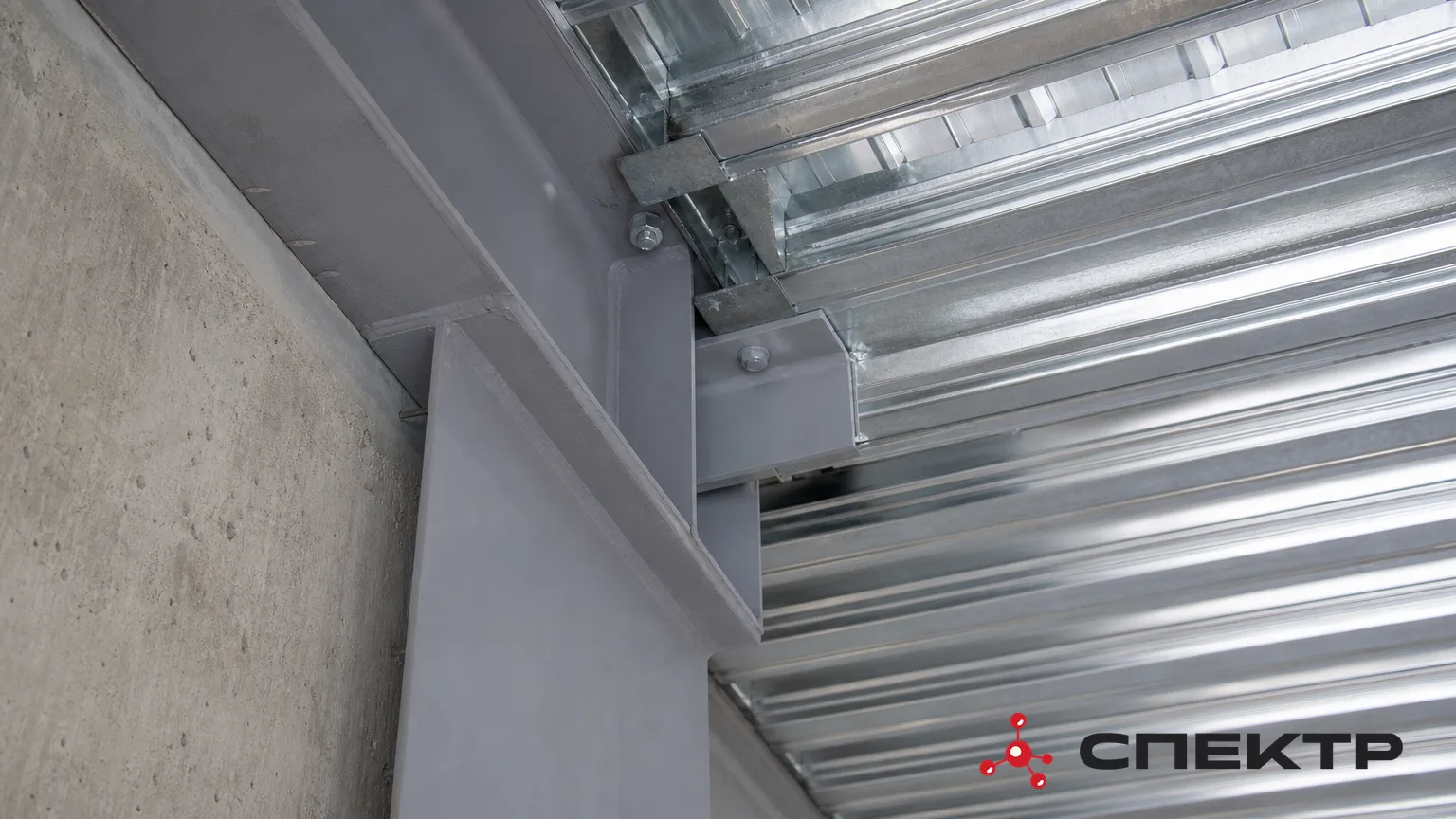

Чёрный прокат и оцинкованные прогоны

На одном каркасе бывает несколько оснований

Склад редко собран из одного материала. Колонны и главные балки — чёрный прокат. Прогоны, связи и элементы фахверка часто идут оцинкованными. Профилированный настил покрытия тоже оцинкован. Плюс железобетонные элементы: колонны в отдельных зонах, стены, перекрытия рампы.

Для проекта это означает не одну позицию в спецификации, а несколько. Условия сцепления на оцинкованной поверхности отличаются от условий на подготовленном чёрном металле, поэтому в линейке под неё есть отдельное решение — Огнезащитный состав СПЕКТР для оцинкованных конструкций. Железобетонные элементы, если по ним есть требование, закрываются своим решением, а не тем же материалом, что и каркас.

Когда основание в исходных данных не разделено, снабжение закупает один материал на весь объём. Дальше либо часть конструкций остаётся без подтверждённого решения, либо на объекте появляется вторая закупка в середине работ, с новым согласованием и сдвигом сроков.

Среда: контур, конденсат, холодные зоны

Часть складов отапливается, часть нет. В неотапливаемом контуре металл проходит через суточные и сезонные перепады, на поверхности собирается конденсат, а окно, в котором условия годятся для нанесения, сжимается до нескольких недель в году. В низкотемпературных камерах и в зонах с постоянной влажной уборкой режим эксплуатации покрытия свой, и допустимость конкретного состава смотрят по его техдокументации.

Логистический комплекс добавляет ещё один фактор: непрерывность. После ввода склад работает круглосуточно, и вернуться к конструкциям для ремонта покрытия почти негде. Всё, что не сделано до запуска, потом делается по ночам и по частям.

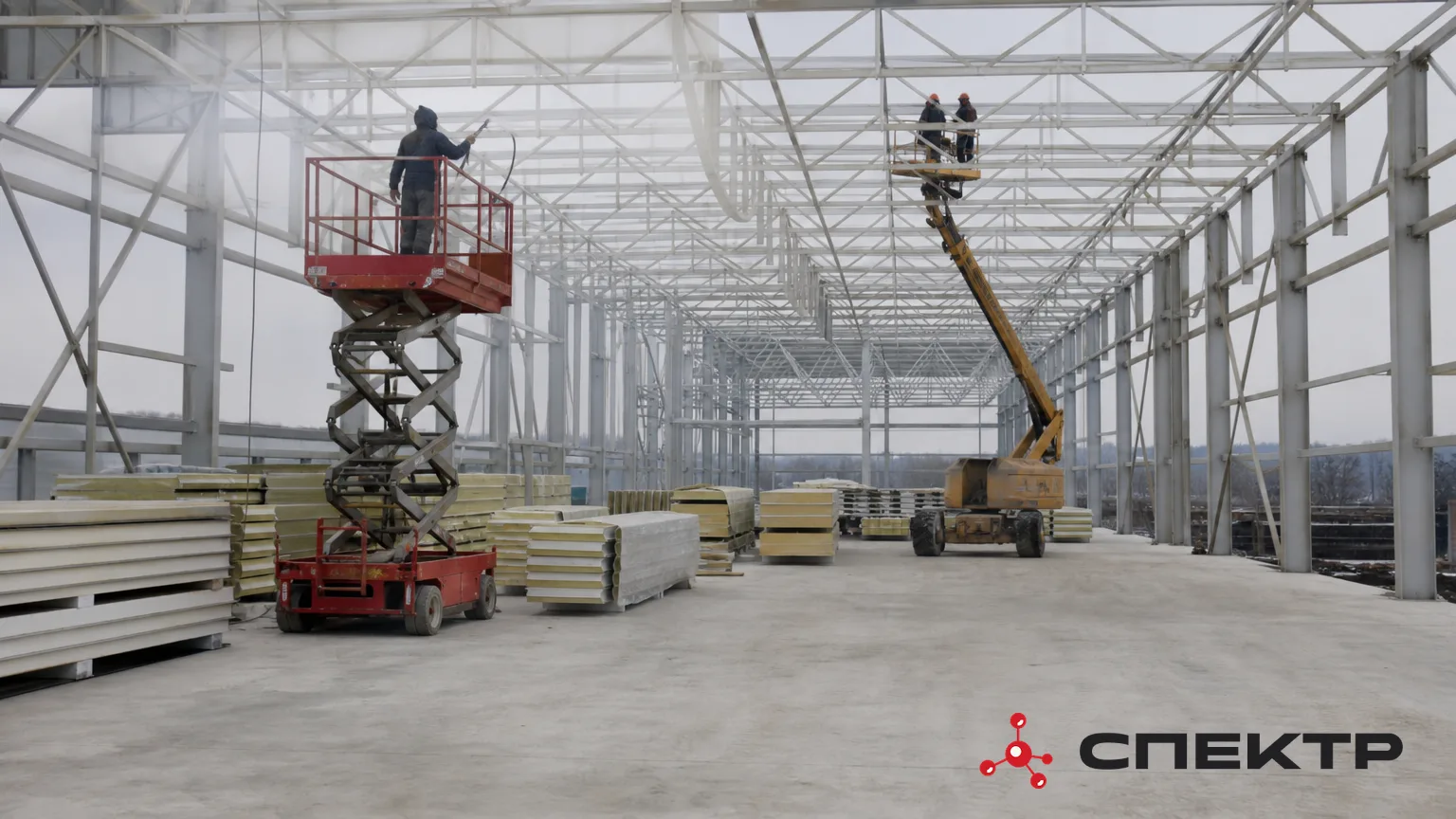

Несколько бригад на одном складе

Огнезащита попадает в самый узкий участок графика

По складам сроки строительства сжаты сильнее, чем по большинству промышленных объектов. Огнезащита при этом стоит в графике между окончанием монтажа каркаса и началом отделочных работ, то есть в момент, когда на площадке одновременно работают несколько бригад.

Часть подрядчиков переносит нанесение на завод металлоконструкций, чтобы снять эту зависимость. Решение рабочее, но оно добавляет свои условия: покрытие должно выдержать погрузку, перевозку и монтаж, а после сборки требуется ремонт повреждённых мест и обработка сварных узлов. Требования к транспортировочной прочности у каждого состава свои и берутся из его документации, а не из общего правила.

Что попадает в исходные данные по складу

Перед подбором системы по складскому комплексу собирают минимум:

  • требуемые пределы огнестойкости по группам конструкций, как их назначил проект;
  • разбивку каркаса по типам элементов и расчётные данные по каждой группе;
  • материал и состояние основания: чёрный металл, оцинковка, железобетон, наличие заводского грунта;
  • отапливаемость контура и режим эксплуатации отдельных зон;
  • этап нанесения: завод, площадка до монтажа или собранный каркас;
  • доступ и высотное оборудование, которое реально будет на площадке;
  • сроки, в которые огнезащита должна уложиться между смежными работами.

Склад экономичен по металлу, и по этой же причине он требователен к точности раздела огнезащиты. Лёгкий каркас не прощает решения, взятого по аналогии с соседним объектом. Разница вскрывается не при закупке, а на приёмке, когда переделка стоит уже не материала, а срока запуска комплекса.

Частые вопросы
Почему для склада нельзя применить одно решение по огнезащите ко всем элементам каркаса?
Приведённая толщина металла у колонн, ферм, прогонов и связей разная, поэтому одна и та же система при одном и том же пределе огнестойкости даёт либо перерасход, либо недобор материала на разных частях объёма.
Почему решётчатые фермы требуют больше времени на подготовку, чем колонны?
У решётчатых конструкций площадь нанесения набирается за счёт раскосов, стоек, фасонок и узлов примыкания, поэтому объём подготовки растёт быстрее, чем площадь по плану здания.
Нужен ли отдельный состав для оцинкованных конструкций склада?
Да, условия сцепления на оцинкованной поверхности отличаются от условий на подготовленном чёрном металле, под неё есть отдельное решение — состав для оцинкованных конструкций, отдельная позиция в спецификации.
Где лучше наносить огнезащиту на складе — на заводе или на площадке?
Нанесение на заводе снимает зависимость от узкого графика на площадке, но требует, чтобы покрытие выдержало погрузку, перевозку и монтаж, а после сборки — ремонта повреждённых мест и обработки сварных узлов по документации состава.
Что важно учесть по неотапливаемому складу перед нанесением огнезащиты?
Нужно учитывать суточные и сезонные перепады температуры, конденсат на поверхности металла и узкое окно, в котором условия подходят для нанесения — оно может сжиматься до нескольких недель в году.
