Хранение это вопрос приёмки, а не быта
Свойства огнезащитного состава заявлены для определённых условий: как везти, где держать, сколько времени, что делать со вскрытой тарой. Они свои у каждого продукта и указаны в его технической документации.
Документы на партию описывают материал в момент выхода с производства. Что с ним происходило дальше, они не описывают. Разрыв закрывается не документами производителя, а действиями на объекте.

Кто и что фиксирует по цепочке
- Производитель отвечает за материал до отгрузки и формулирует требования к хранению в технической документации
- Перевозчик отвечает за то, что записано в договоре перевозки. Если требований к режиму там нет, нарушить их невозможно. Строчка про условия перевозки стоит дешевле разбирательства
- Снабжение принимает партию по количеству и документам и организует место под неё: здесь решается, куда фура встанет и кто её встретит
- Кладовщик или прораб фиксируют дату и время поступления, состояние тары и маркировки, место хранения, разделение партий. Самая простая и самая часто пропускаемая часть цепочки
- Технадзор не восстанавливает историю партии, он смотрит, восстановил ли её кто-то другой
Что попадает в акт приёмки партии
Рабочий минимум у разных заказчиков обычно один и тот же:
- Дата и время фактического поступления партии на объект, а не дата товарных документов
- Наименование продукта в полной формулировке и сверка с проектом
- Партия и совпадение маркировки на таре с документами на неё
- Состояние тары: целостность, следы вскрытия, читаемость маркировки
- Место хранения на объекте и его условия
- Разделение партий, если их несколько
- Отметка, что требования к хранению из технической документации известны и выполнимы на этой площадке
- Подписи тех, кто принимал
Отдельная строка снимает половину будущих споров: если машина встала вечером, а разгружали её через двое суток, прибытие и приёмка в акте должны выглядеть как два разных события.

Где цепочка рвётся

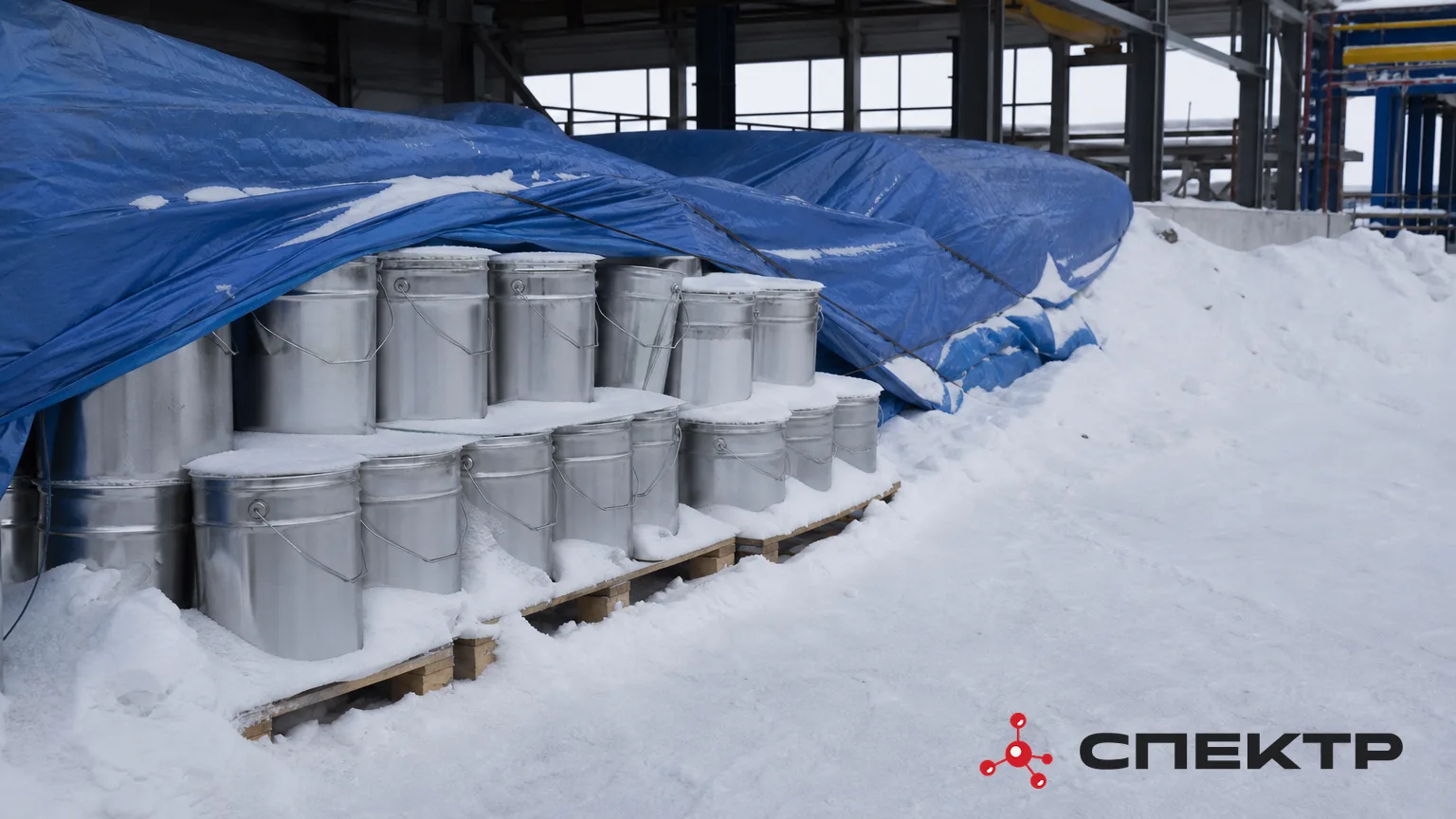

Поставка приходит в конце дня или в пятницу, приёмка сдвигается, а материал уже на территории. Пропуск, разгрузка и приёмка завязаны на разных людей, и один из них отсутствует. Место хранения выбирают по свободному объёму, а не по документации: неотапливаемый бокс, навес, площадка под тентом. Партии смешивают на одном стеллаже. Товарные документы подписывают датой прибытия машины, не глядя, и по бумагам материал на ответственном хранении у объекта, включая часы, когда его никто не видел.
Цена вопроса не в материале: партию под сомнением можно заменить, и это понятный срок. Покрытие из такой партии, не принятое на приёмке, снимают вместе с подготовкой поверхности и делают заново. Разница измеряется неделями графика, и решается она в тот день, когда фура подъезжает к воротам.
Партия с неизвестной историей хранения
Чего не делать: пускать материал в работу «на пробу» на одной захватке, вскрывать всю партию, исправлять положение своими средствами. Выдержать, перемешать, разбавить значит сделать последующую оценку невозможной.
Что делать: отделить партию физически и промаркировать, письменно зафиксировать время прибытия и разгрузки, где стояла машина, что видели при вскрытии, кто присутствовал. Составить акт с отклонением, а не подписывать обычный. Обратиться к производителю с фактическими данными и фотографиями. Решение о судьбе партии принимает производитель по своей продукции, а не бригада, снабжение или совещание на объекте.
Что настраивают до первой поставки
Окно приёмки в рабочие часы буднего дня в графике поставок. Ответственный за приёмку с заместителем. Место хранения под требования технической документации. Раздельные зоны под партии и позиции. Порядок действий при отклонении: кому звонить, что записывать, что не трогать. Это один лист и одна встреча перед стартом работ.
СПЕКТР описывает условия хранения по каждому продукту в его технической документации, а не в общих рекомендациях по огнезащите. Актуальные документы на продукты линейки лежат здесь: «Документы и сертификаты».
- Кто отвечает за условия хранения огнезащитного состава на объекте?
- Ответственность разделена по цепочке: производитель формулирует требования в технической документации, перевозчик отвечает за условия, прописанные в договоре перевозки, снабжение организует место хранения, кладовщик или прораб фиксируют факт поступления и хранения, а технадзор проверяет всё это при приёмке.
- Что обязательно должно быть в акте приёмки партии?
- Дата и время фактического поступления, наименование продукта, номер партии и маркировка тары, состояние тары, место и условия хранения, разделение партий, отметка о том, что требования к хранению известны и выполнимы, и подписи тех, кто принимал.
- Можно ли использовать партию на одной захватке, чтобы проверить её состояние?
- Нет: пуск материала в работу «на пробу» превращает захватку в часть проблемы, а не в проверку. Партию нужно отделить, промаркировать и зафиксировать все факты письменно.
